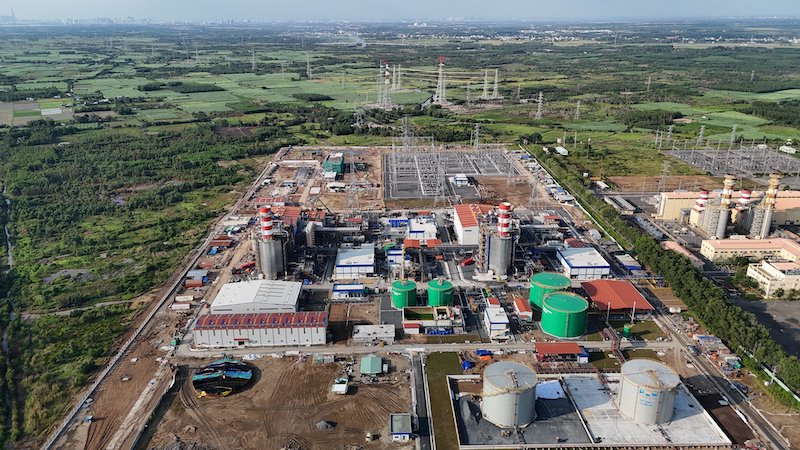

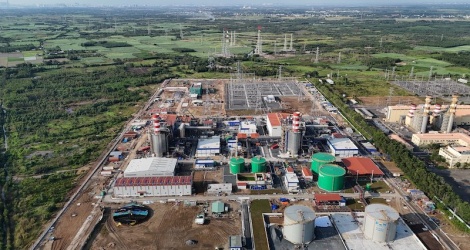

Toàn cảnh Nhà máy điện Nhơn Trạch 3 và 4 trước thời điểm đốt lò lần đầu trong tháng 12/2024

Nhà máy điện Nhơn Trạch 3 sẽ đốt lửa lần đầu vào cuối tháng 12/2024 và dự kiến bàn giao cho chủ đầu tư vào tháng 6/2025. Tiến độ đốt lửa lần đầu của Nhà máy Nhơn Trạch 4 là tháng 4/2025 và bàn giao trong tháng 9/2025.

Toàn cảnh Nhà máy điện Nhơn Trạch 3 và 4 trước thời điểm đốt lò lần đầu trong tháng 12/2024

Nhà máy điện Nhơn Trạch 3 sẽ đốt lửa lần đầu vào cuối tháng 12/2024 và dự kiến bàn giao cho chủ đầu tư vào tháng 6/2025. Tiến độ đốt lửa lần đầu của Nhà máy Nhơn Trạch 4 là tháng 4/2025 và bàn giao trong tháng 9/2025.

Nhà máy nhiệt điện Nhơn Trạch 3 và 4 do Tổng công ty Điện lực dầu khí Việt Nam (PV Power) làm chủ đầu tư có tổng mức đầu tư 1,4 tỉ USD, tổng công suất hai nhà máy là 1.624 MW.

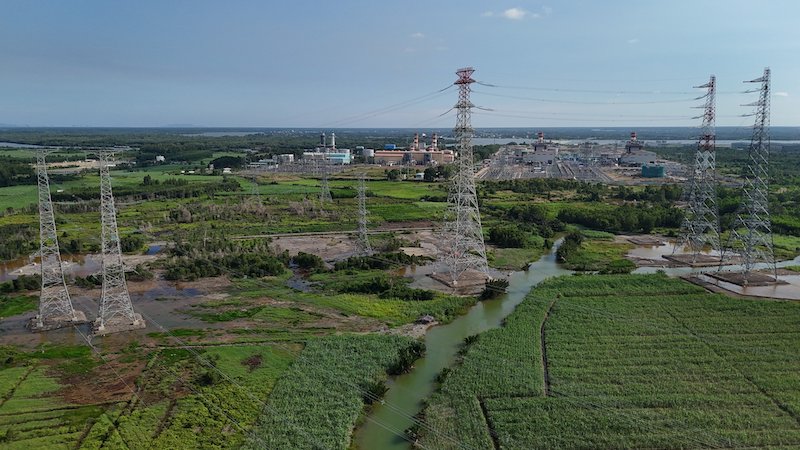

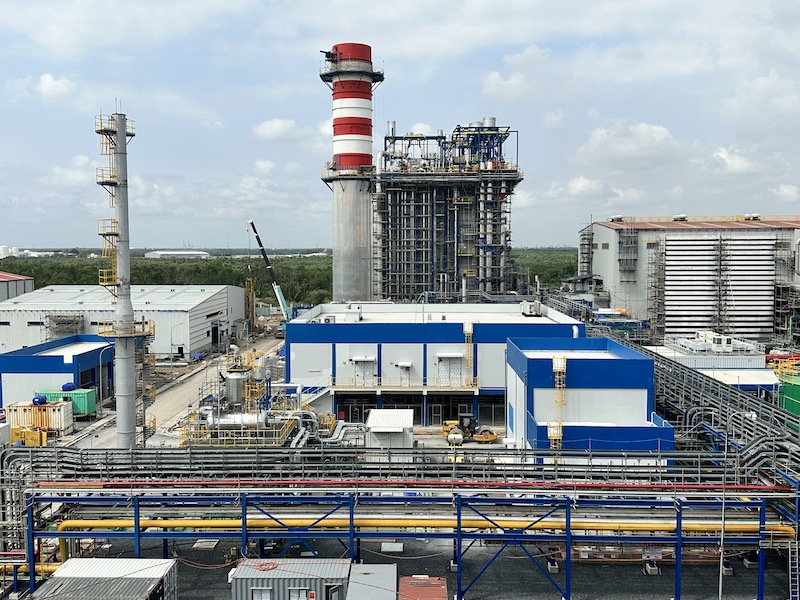

 Toàn cảnh nhà máy điện Nhơn Trạch 3 và 4 tại thời điểm ngày 16/11/2024.

Sau khi hoàn thành dự án có thể cung cấp từ 9-12 tỷ kWh điện/năm. Đây là dự án nhiệt điện sử dụng nhiên liệu khí thiên nhiên hóa lỏng (LNG) đầu tiên tại Việt Nam.





Nhà máy điện Nhơn Trạch 3.





 Nhà máy điện Nhơn Trạch 4.

Liên danh nhà thầu Samsung C&T Corporation, Tổng công ty Lắp máy Việt Nam (LILAMA) là đơn vị trúng thầu thực hiện Hợp đồng Thiết kế – Mua sắm – Xây dựng – Lắp đặt – Chạy thử và Nghiệm thu (Hợp đồng EPC) Dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 (Dự án Nhơn Trạch 3 và 4).

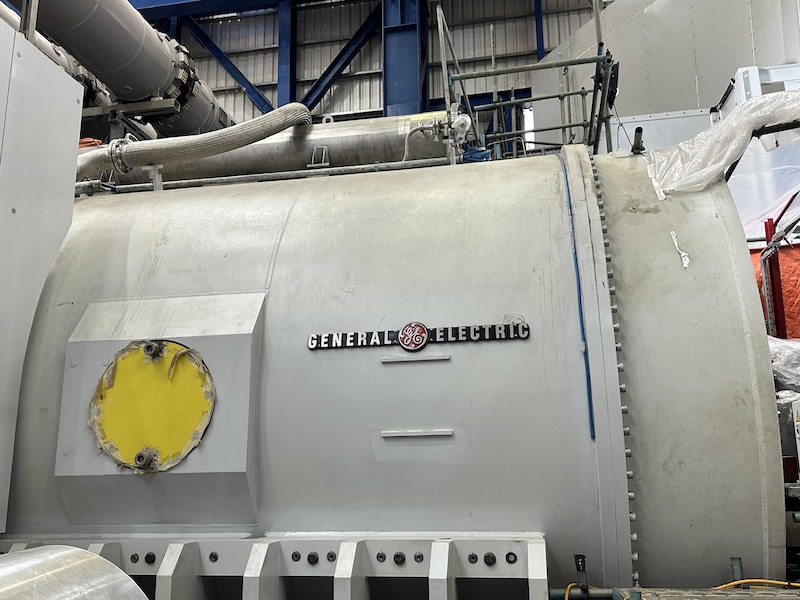

 Tuabin khí do GE chế tạo thế hệ H, có hiệu  suất lên tới 64% – sẽ là cao nhất Việt Nam hiện nay. Các nhà máy điện khí tại Việt Nam hiện nay chỉ có hiệu suất cao nhất là 57%.

Giá trị hợp đồng hơn 940 triệu USD (trong đó phần trong nước thực hiện chiếm 39%). Thiết bị chính gồm Tuabin khí, Tuabin hơi, Máy phát điện, Lò thu hồi nhiệt và Hệ thống điều khiển (DCS) do Nhà sản xuất hàng đầu thế giới là hãng General Electric (GE) cung cấp.

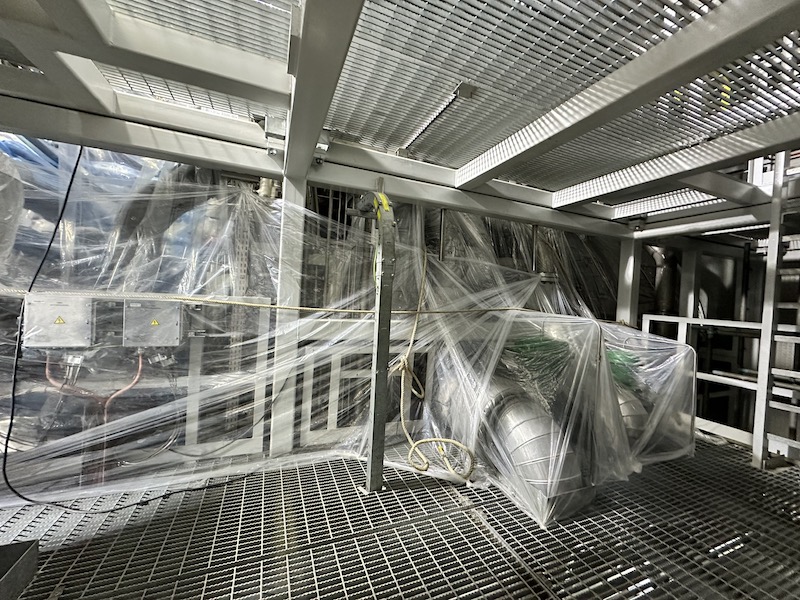

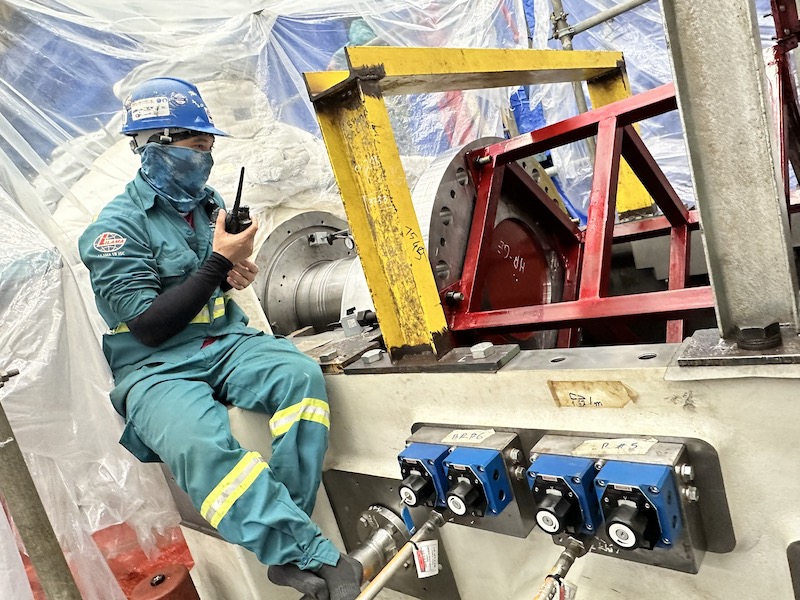

Các thiết bị chính đã được lắp đặt xong được bọc nylon để chống bụi.

Tuabin khí của Dự án thuộc thế hệ H, có công nghệ tiên tiến, hiện đại bậc nhất thế giới vào thời điểm hiện nay. Đây là tổ hợp tổng thầu quốc tế có năng lực và kinh nghiệm, vừa phát huy nội lực, lợi thế nhà thầu trong nước đồng thời cũng phát huy được thế mạnh về công nghệ của nhà thầu quốc tế.

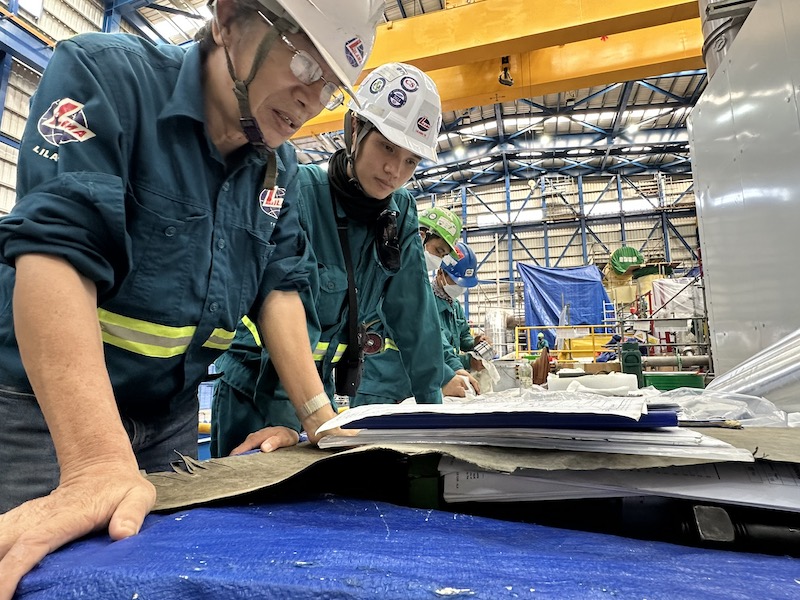

 Theo dõi căn chỉnh tuabin.

Tính đến ngày 15/11/2024, khối lượng thực hiện tổng thể gói thầu EPC ước đạt 95%, trong đó công tác thiết kế: tiến độ ước đạt 98,6%; công tác mua sắm và chế tạo: tiến độ ước đạt 99,9%; công tác thi công lắp đặt thiết bị tiến độ ước đạt 97% và công tác chạy thử nghiệm (Commissioning) tiến độ ước đạt 18%.

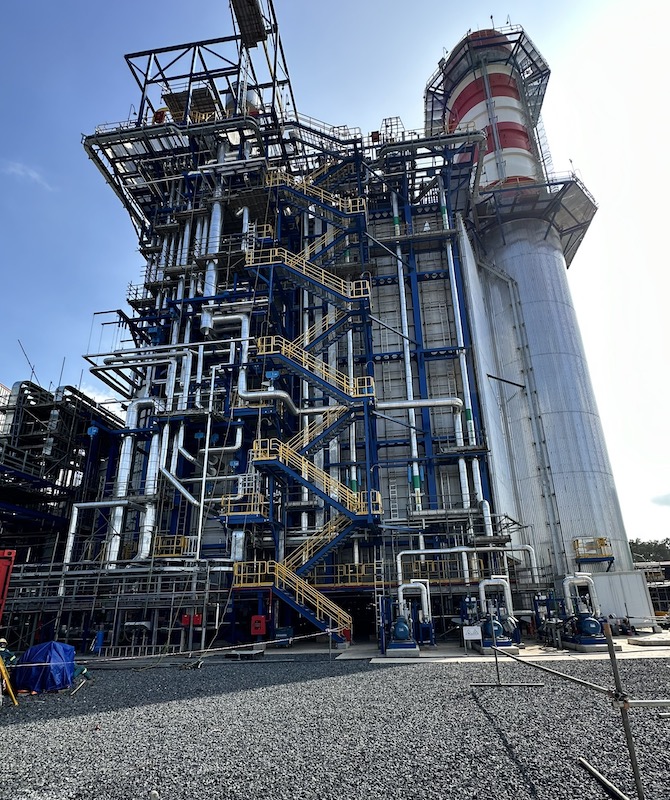

Tổ máy điện khí LNG có công suất 800 MW cũng là tổ máy có công suất lớn nhất tại Việt Nam tới thời điểm này, Với cấu hình tuabin máy phát – tua bin hơn có chiều dài trục lên tới 51 m – dài nhất trong các hệ tuabin khí tại Việt Nam, sai số cho phép là 0,04 mm. Để phục vụ lắp đặt, LILAM đã mời một số chuyên gia, kỹ sư tay nghề cao đã nghỉ hưu quay lại thực hiện căn chỉnh, hướng dẫn, đào tạo thế hệ thợ trẻ, bên cạnh sự hướng dẫn của chuyên gia nước ngoài của nhà cung cấp thiết bị.

Tại dự án này các hạng mục do LILAMA đảm nhiệm có 5 hệ thống.

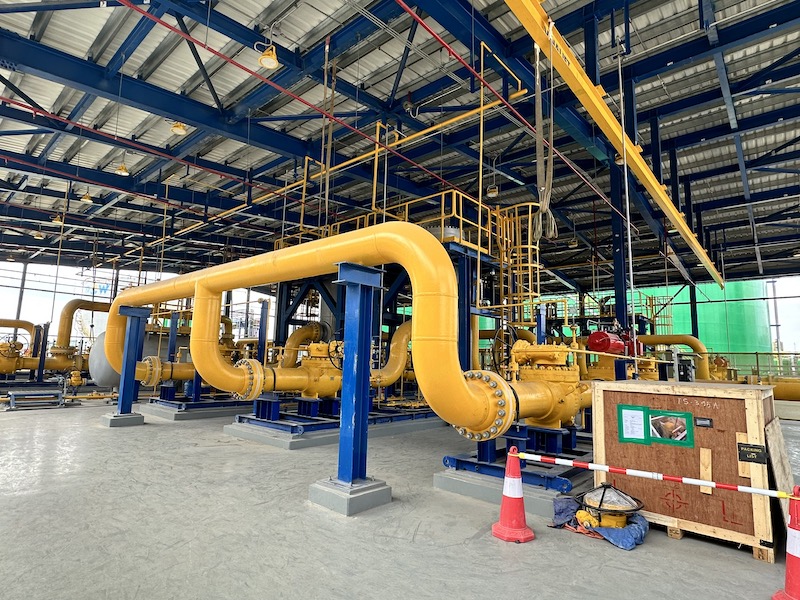

Trong đó, sân trạm 220 kV đã đi vào hoạt động dịch vụ cung cấp cho nhà máy; hệ thống xử lý nước đã tiến hành chạy thử và sẵn sàng cung cấp dịch vụ; hệ thống khí nén đã tiến hành chạy thử và sẵn sàng cung cấp dịch vụ; hệ thống xử lý nước thải đã tiến hành chạy thử và sẵn sàng dịch vụ và hệ thống nước làm mát tuần hoàn đã tiến hành chạy thử và sẵn sàng dịch vụ.

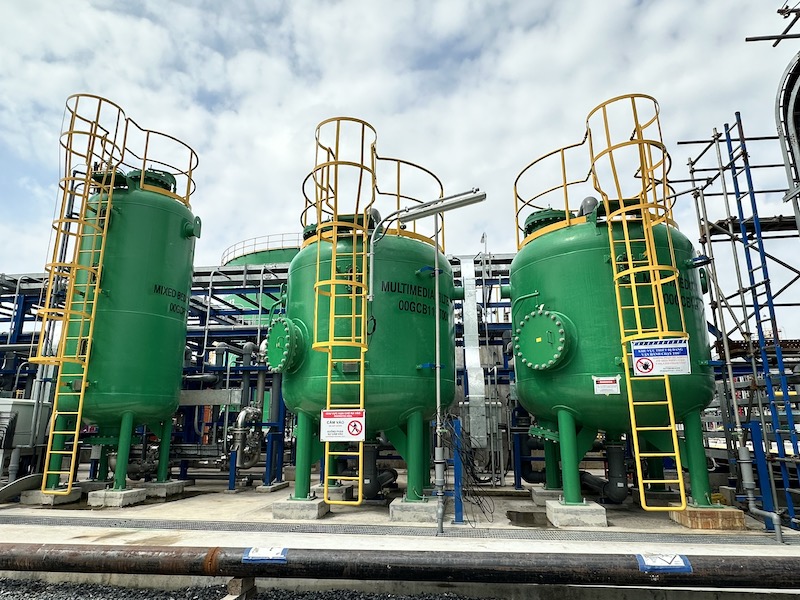

 Các thiết bị lọc nước.





Trạm xử lý khí tại nhà máy.

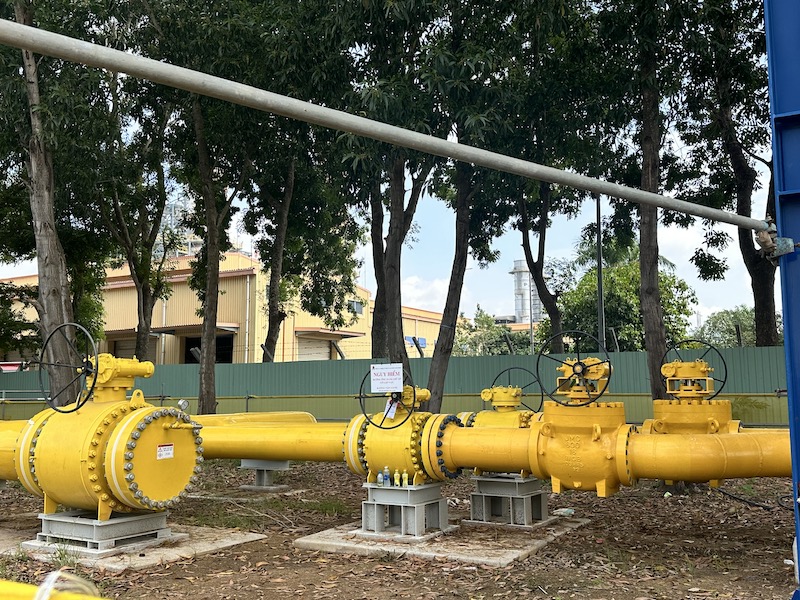

Điểm giao nhận khí giữa đường ống dẫn khí từ Thị Vải – Nhơn Trạch và Nhà máy.

Samsung đảm nhiệm các hệ thống còn lại của nhà máy. Tiến độ cụ thể các hạng mục này như sau: Hệ thống máy biến áp chính của nhà máy đã đi vào hoạt động; Hệ thống PEECC, LEC, LCI, nhà điện 3 và nhà CCB (nhà điều khiển trung tâm) đã đi vào hoạt động; Hệ thống Lube Oil (dầu bôi trơn và dầu nâng trục) đã chính thức vào hoạt động; Hệ thống Fuel Gas đã hoàn thành công tác nhận khí từ đơn vị cung cấp PV Gas; Hệ thống UPW, Dosing đã chạy thử và sẵn sàng dịch vụ; các hệ thống đang tiến hành công tác tiền chạy thử và chạy thử như: Lò hơi phụ, bơm BFP, bơm CEP…

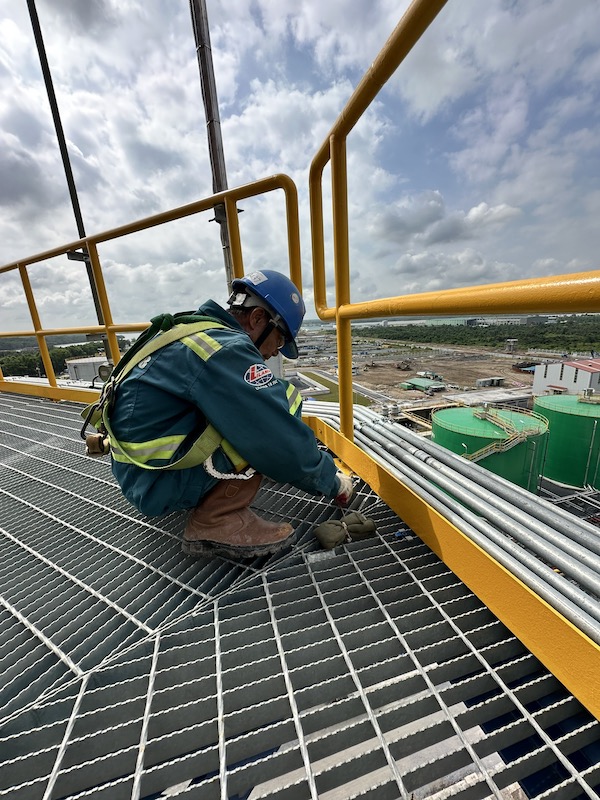

  Kiểm tra tỉ mỉ từng con ốc.

Theo tiến độ đánh giá thực tế của dự án đến thời điểm hiện tại, Nhà máy điện Nhơn Trạch 3 sẽ đốt lửa lần đầu vào cuối tháng 12/2024 và dự kiến bàn giao cho chủ đầu tư vận hành thương mại (COD) trong tháng 6/2025.





 Các thiết bị tại Nhà điều hành Nhà máy điện Nhơn Trạch 3 đã được lắp đặt.

Nhà máy điện Nhơn Trạch 4 sẽ nhận điện ngược về sân phân phối 500 kV vào cuối tháng 11/2024. Tiến độ đốt lửa lần đầu của Nhà máy Nhơn Trạch 4 trong tháng 4/2025 và dự kiến (COD) bàn giao chủ đầu tư trong tháng 9/2025.

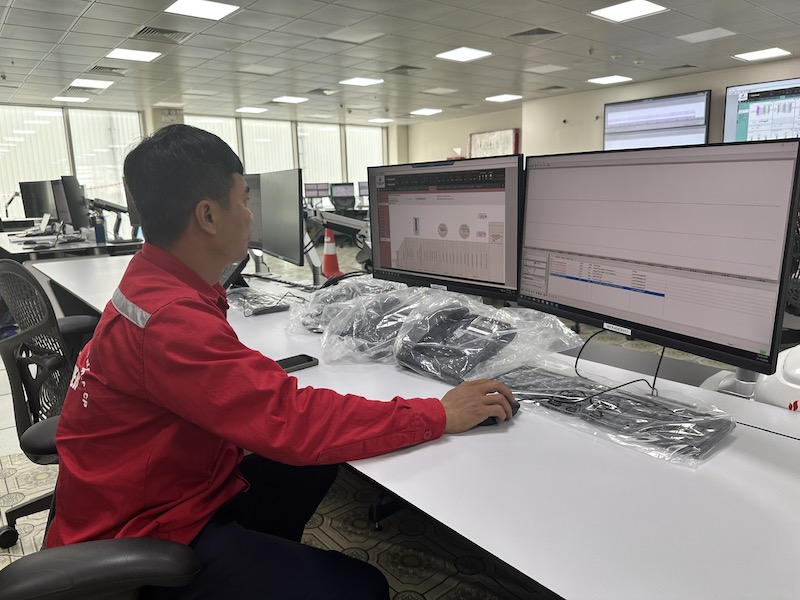

Đội ngủ vận hành của chủ đầu tư tham gia, nhận chuyển giao từ các chuyên gia nước ngoài.

Đến thời điểm hiện tại, tiến độ của dự án hoàn toàn phụ thuộc vào công tác hoàn thành lắp đặt Turbine hơi, Turbine khí và Máy phát.

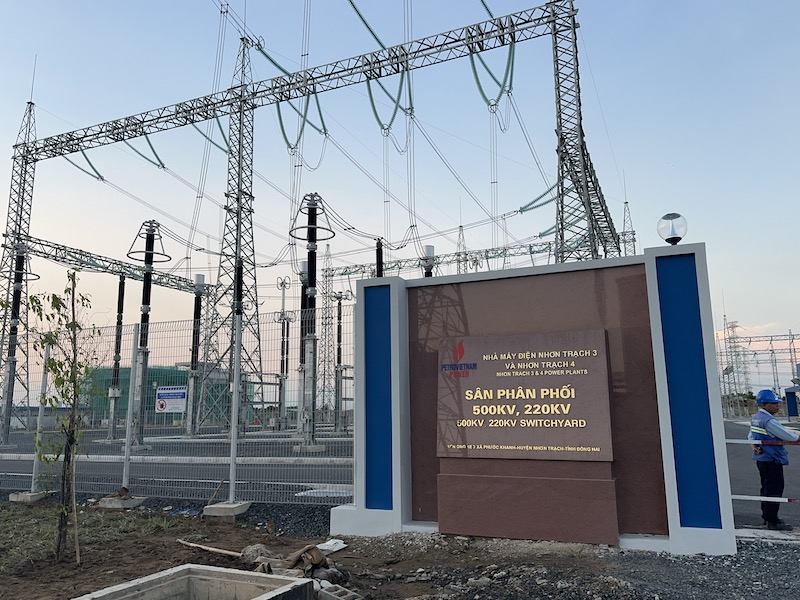

Sân phân phối 500 kV và 220 kV của Nhà máy đã được hoàn tất.

Hiện nay, Dự án đã bước vào phần chính của công tác chạy thử, do đó cần phải có điểm đấu nối để xử lý nước thải. Tuy nhiên Khu công nghiệp chỉ mới đồng ý cho Dự án xả thải 1.000m3 ra hệ thống xử lý nước thải của khu công nghiệp.

Bởi vậy, Chủ đầu tư cần sớm hoàn thiện hợp đồng ký kết với khu công nghiệp để Dự án được xả thải liên tục và không bị gián đoạn như hiện tại, gây ảnh hưởng đến tiến độ chạy thử của dự án.





hu

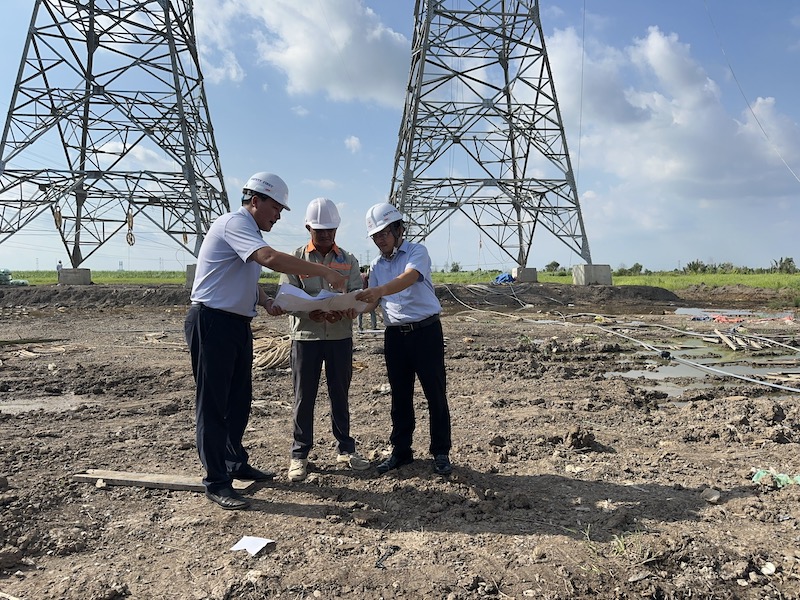

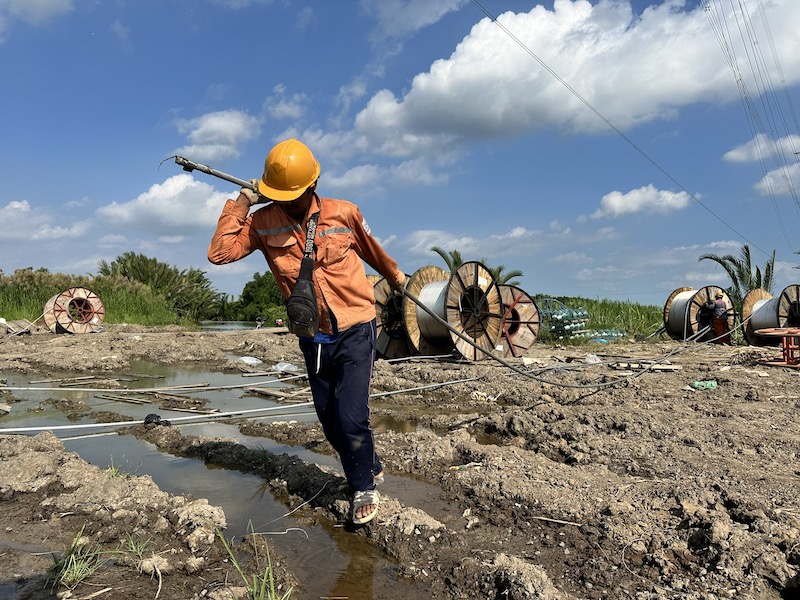

 Thi công trên công trường đường dây 500 kV Nhà máy điện Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè.

Để phục vụ truyền tải điện từ Nhà máy điện Nhơn Trạch 3&4, hiện nay Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang thực hiện đầu tư xây dựng 04 dự án lưới điện để đồng bộ và giải tỏa công suất cho nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, gồm: Đường dây 500 kV Nhà máy điện Nhơn Trạch 4 – rẽ Phú Mỹ – Nhà Bè; Đường dây 220 kV Nhà máy điện Nhơn Trạch 3 – Long Thành trạm biến áp 220 kV Khu công nghiệp Nhơn Trạch và đấu nối; Đường dây 220 kV Nhà máy điện Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái.





 Các dự án truyền tải phục vụ giải toả công suất Nhà máy điện Nhơn Trạch 4 đang được đẩy nhanh tiến độ.

Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhà máy điện Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế – xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai. Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.





 Các dự án truyền tải do EVNNPT thi công để giải toả công suất của hai nhà máy điện lên lưới điện quốc gia.





Nguồn: https://baodautu.vn/toan-canh-nha-may-dien-nhon-trach-3-va-4-truoc-thoi-diem-dot-lo-lan-dau-trong-thang-122024-d230276.html

Cùng chủ đề

Nghị định 56/2025/NĐ-CP ban hành được hơn nửa tháng, Bộ Công thương đã muốn sửa

Bộ Công thương đang báo cáo Chính phủ xem xét, chấp thuận sửa đổi Nghị định 56/2025/NĐ-CP với kỳ vọng sẽ có giải pháp xử lý vướng mắc của các dự án điện khí. Nghị định 56/2025/NĐ-CP ban hành được hơn nửa tháng, Bộ Công thương đã muốn sửa Bộ Công thương đang báo cáo Chính phủ xem xét, chấp thuận sửa đổi Nghị định 56/2025/NĐ-CP với kỳ vọng sẽ có giải pháp xử lý vướng mắc của các...

Bộ Công Thương tìm giải pháp xử lý vướng mắc của các dự án điện khí LNG

Bộ Công Thương được yêu cầu cần có giải pháp xử lý các vướng mắc của các dự án điện khí LNG; rà soát các dự án, tiếp tục bổ sung nguồn điện nền đảm bảo an ninh cung cấp điện, phục vụ cho phát triển kinh tế xã hội. Bộ Công Thương tìm giải pháp xử lý vướng mắc của các dự án điện khí LNGBộ Công Thương được yêu cầu cần có giải pháp xử lý các vướng...

Dự án điện khí LNG chờ thêm các điều kiện hấp dẫn

Bên cạnh các quy định hiện có tại Nghị định 56/2025/NĐ-CP mới ban hành, nhà đầu tư dự án điện khí LNG đang mong sẽ có thêm các điều kiện hấp dẫn để tăng tốc triển khai dự án. Bên cạnh các quy định hiện có tại Nghị định 56/2025/NĐ-CP mới ban hành, nhà đầu tư dự án điện khí LNG đang mong sẽ có thêm các điều kiện hấp dẫn để tăng tốc triển khai dự án. ...

PV GAS cung cap khí cho điện lực

Tổng công ty Khí Việt Nam (PV GAS) và Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) ký kết hợp đồng cung cấp LNG cho vận hành thương mại 2 nhà máy Điện Nhơn Trạch 3 và Nhơn Trạch 4. Tổng công ty Khí Việt Nam (PV GAS) và Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) ký kết hợp đồng cung cấp LNG cho vận hành thương mại 2 nhà máy Điện Nhơn...

Phê duyệt ĐTM Nhà máy điện khí LNG Hải Lăng, sẽ nhận chìm 1,1 triệu m³ vật chất

Thi công Nhà máy LNG Hải Lăng giai đoạn 1 sẽ phát sinh hơn 2,1 triệu m³ vật chất nạo vét, trong đó 1 triệu m³ làm vật liệu san lấp, còn lại gần 1,1 triệu m³ được nhận chìm tại vùng biển. Bộ...

Nổi bật

Mới nhất

Cùng tác giả

Nhà đầu tư cam kết thực hiện, theo đuổi các dự án

Tròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện Vân Canh, Tập đoàn Nexif Ratch Energy đã tiến hành đo gió, đang xúc tiến các thủ tục để đấu thầu dự án. Bình Định: Nhà đầu tư cam kết thực hiện, theo đuổi các dự ánTròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện...

Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sản

Kiến trúc đô thị Đà Nẵng đang phát triển mạnh mẽ theo hướng hiện đại, thông minh, xanh và bền vững. Trong đó, các dự án bất động sản lớn đóng vai trò quan trọng trong việc dẫn dắt, định hướng, định hình hệ thống kiến trúc, góp phần tạo ra một diện mạo hiện đại cho đô thị Đà Nẵng. Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sảnKiến trúc đô thị Đà...

Tìm giải pháp đa đạng hóa thị trường xuất khẩu

Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Doanh nghiệp Việt đang tỏa đi khắp thế giới Tháng tới, khoảng 150 doanh nghiệp Việt...

Cuộc chiến thuế quan, nhà đầu tư trú ẩn vào các cổ phiếu nào?

Các chính sách thuế quan thường thay đổi nhanh và trong bối cảnh như hiện nay, nhà đầu tư không nên hoảng loạn, có thể tìm kiếm nơi “trú ẩn” bằng cách đầu tư vào các công ty hàng đầu, có nội lực để chống chọi được với khủng hoảng. Cuộc chiến thuế quan, nhà đầu tư "trú ẩn" vào các cổ phiếu nào?Các chính sách thuế quan thường thay đổi nhanh và trong bối cảnh như hiện nay,...

Sabeco sẽ tăng cổ tức lên 50%, đặt mục tiêu lợi nhuận 4.835 tỷ đồng

Sabeco dự kiến trình lên cổ đông kế hoạch doanh thu giảm 1% nhưng lợi nhuận sau thuế tăng trưởng 8% trong năm 2025. Sabeco sẽ tăng cổ tức lên 50%, đặt mục tiêu lợi nhuận 4.835 tỷ đồngSabeco dự kiến trình lên cổ đông kế hoạch doanh thu giảm 1% nhưng lợi nhuận sau thuế tăng trưởng 8% trong năm 2025. Công ty cổ...

Bài đọc nhiều

Nhà máy Z111 hướng trọng tâm phong trào thi đua vào xây dựng đơn vị vững mạnh toàn diện

Trung tướng Hồ Quang Tuấn, Chủ nhiệm Tổng cục Công nghiệp quốc phòng dự và chỉ đạo Đại hội. Nhà máy Z111, trực thuộc Tổng cục Công nghiệp Quốc phòng, là 1 trong những cơ sở công nghiệp quốc phòng có vị trí rất quan trọng của ngành quân giới Việt Nam, với nhiệm vụ chính là sản xuất và sửa chữa các loại vũ khí bộ binh. ; Trung tướng Hồ...

Thị trường BĐS phía Nam đang dần hồi phục

Lý giải nguyên nhân dẫn đến thị trường BĐS ảm đạm, tắc nghẽn trong thời gian qua, chuyên gia kinh tế Lê Bá Chí Nhân cho rằng, điểm nghẽn pháp lý dự án dẫn đến nguồn cung khan hiếm. Đồng thời, nguồn vốn tín dụng bị...

Ý kiến trái chiều về quy định đặt cọc nhà ở hình thành trong tương lai

Thảo luận ở hội trường về một số nội dung còn ý kiến khác nhau của dự thảo Luật Kinh doanh bất động sản (sửa đổi) sáng 31/10, nội dung về nguyên tắc kinh doanh nhà ở, công trình xây dựng hình thành trong tương lai (Điều 23) nhận được sự quan tâm của các ĐBQH. Góp ý về đặt cọc trong kinh doanh nhà ở, công trình xây dựng hình thành trong tương lai, đại biểu Trần...

Công ty Phát triển nhà Bà Rịa

Ngày 24/7, tin từ UBND tỉnh Bà Rịa - Vũng Tàu cho biết, Chủ tịch UBND tỉnh này vừa ban hành Quyết định số 1854/QĐ-XPHC xử phạt vi phạm hành chính đối với Công ty cổ phần phát triển nhà Bà Rịa - Vũng Tàu (Hodeco).Công...

Cùng chuyên mục

Nhà đầu tư cam kết thực hiện, theo đuổi các dự án

Tròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện Vân Canh, Tập đoàn Nexif Ratch Energy đã tiến hành đo gió, đang xúc tiến các thủ tục để đấu thầu dự án. Bình Định: Nhà đầu tư cam kết thực hiện, theo đuổi các dự ánTròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện...

Hành trang đưa Đà Nẵng bước vào kỷ nguyên mới

Vượt qua bao thăng trầm, Đà Nẵng đã xây dựng thành công thương hiệu đầu tàu kinh tế của khu vực miền Trung. Không thỏa mãn với thành quả đạt được, Đà Nẵng đang viết tiếp những trang sử vẻ vang trong kỷ nguyên mới. Vượt qua bao thăng trầm, Đà Nẵng đã xây dựng thành công thương hiệu đầu tàu kinh tế của khu vực miền Trung. Không thỏa mãn với thành quả đạt được, Đà Nẵng đang viết...

Nửa thế kỷ kiến tạo kỳ tích phát triển

Nửa thế kỷ sau ngày giải phóng, Đà Nẵng đã vươn mình trở thành đô thị lớn, năng động của đất nước và sẵn sàng cho chặng đường phát triển mới đầy kỳ vọng. Nửa thế kỷ sau ngày giải phóng, Đà Nẵng đã vươn mình trở thành đô thị lớn, năng động của đất nước và sẵn sàng cho chặng đường phát triển mới đầy kỳ vọng. ...

Vinhomes mở bán phân khu The Komorebi ở Vũ Yên

(Dân trí) - Phân khu The Komorebi - quần thể sống và nghỉ dưỡng theo chuẩn Nhật thuộc Vinhomes Royal Island vừa được mở bán. Thị trường bất động sản Hải Phòng thêm nhộn nhịp với nhiều ưu đãi. Sức hút của "Nhật Bản thu nhỏ" Ngày 29/3, Vinhomes mở bán phân khu chuẩn Nhật The Komorebi ở Vũ Yên. Hơn 1.000 nhà đầu tư và khách hàng từ Hải Phòng và các tỉnh, thành lân cận đã có mặt.Nơi đây...

Trình Thủ tướng chấp thuận thí điểm sử dụng cát biển san lấp Khu công nghiệp VSIP Cần Thơ

UBND TP. Cần Thơ trình Thủ tướng Chính phủ xem xét, chấp thuận chủ trương thí điểm sử dụng cát biển làm vật liệu san lấp dự án Khu công nghiệp Vĩnh Thạnh (giai đoạn 1) trên cơ sở các giải pháp kỹ thuật được chủ dự án đề xuất. Trình Thủ tướng chấp thuận thí điểm sử dụng cát biển san lấp Khu công nghiệp VSIP Cần ThơUBND TP. Cần Thơ trình Thủ tướng Chính phủ xem xét, chấp...

Mới nhất

Khai quật khảo cổ tại Lạc Câu sẽ mở ra nhiều kỳ vọng

VHO - Từ ngày 9-31.5, Ban Quản lý Di tích và Bảo tàng Quảng Nam sẽ tiến hành thăm dò, khai quật khảo cổ tại địa điểm Lạc Câu, thôn Lạc Câu, xã Bình Dương, huyện Thăng Bình (Quảng Nam). Trước đó, ngày 6.5, Bộ VHTTDL đã có quyết định số 1264/QĐ- BVHTTDL cho phép Ban Quản lý Di...

MISA được vinh danh “Thương hiệu tiêu biểu” trong lễ kỷ niệm 30 năm thành lập Hiệp hội Doanh nghiệp nhỏ và vừa TP...

Ngày 11/05/2025, tại Lễ đón nhận Huân chương Lao động hạng Nhất và kỷ niệm 30 năm thành lập Hiệp hội Doanh nghiệp nhỏ và vừa TP. Hà Nội (Hanoisme), MISA đã vinh dự...

Hyundai Care Day 2025 – Chuỗi sự kiện chăm sóc xe toàn diện, lan tỏa giá trị nhân văn – Tập đoàn Thành Công

Hà Nội, ngày 09/05/2025 – Hyundai Thành Công Việt Nam (HTV) chính thức khởi động chuỗi sự kiện Hyundai Care Day 2025 tại 10 tỉnh thành trên cả nước, diễn ra từ 18/05/2025 đến 24/08/2025, dự kiến chăm sóc hơn 1.200 xe Hyundai. Hyundai Care Day là chương trình được tổ chức nhằm tri ân khách hàng, giới thiệu...

VIMC tổ chức lễ kỷ niệm 30 năm thành lập và đón nhận Huân chương Lao động hạng Nhì – Tổng công ty Hàng...

Chiều ngày 10/5/2025, tại Trung tâm Hội nghị Quốc gia, Tổng công ty Hàng hải Việt Nam (VIMC) đã tổ chức Lễ kỷ niệm 30 năm thành lập (1995–2025) và đón nhận Huân chương Lao động hạng Nhì – phần thưởng cao quý của Đảng và Nhà nước, ghi nhận những đóng góp quan trọng của VIMC trong...

Mới nhất

Hành trình Mới và Mở
