Cục Thống kê Hà Nội cho biết, trong quý III/2024, TP Hà Nội tiếp tục tập trung chỉ đạo, đôn đốc các chủ đầu tư, các đơn vị thi công tăng cường nguồn lực, đẩy nhanh tiến độ thi công các công trình, dự án trọng điểm. Tính chung 9 tháng năm nay, vốn đầu tư phát triển trên địa bàn ước tăng 9,7% so với cùng kỳ năm trước, trong đó vốn đầu tư thực hiện từ nguồn ngân sách Nhà nước do địa phương quản lý tăng 34,9%.

Vốn đầu tư phát triển trên địa bàn Thành phố Hà Nội quý III/2024 ước tính đạt 143,9 nghìn tỷ đồng, tăng 18,8% so với thực hiện quý trước và tăng 10,7% so với cùng kỳ năm trước, trong đó, vốn Nhà nước đạt 53,9 nghìn tỷ đồng, chiếm 37,4% tổng vốn đầu tư và tăng 23% so với cùng kỳ; vốn ngoài nhà nước đạt 81,2 nghìn tỷ đồng, chiếm 56,5% và tăng 3,6%; vốn đầu tư trực tiếp nước ngoài đạt 8,8 nghìn tỷ đồng, chiếm 6,1% và tăng 12%.
Chia theo khoản mục đầu tư: Vốn đầu tư xây dựng cơ bản quý III ước tính đạt 90,8 nghìn tỷ đồng, chiếm 63,1% tổng vốn đầu tư và tăng 12,4% so với cùng kỳ năm 2023; vốn mua sắm tài sản cố định dùng cho sản xuất đạt 36,8 nghìn tỷ đồng, chiếm 25,6% và tăng 8,2%; vốn sửa chữa lớn, nâng cấp tài sản đạt 8,2 nghìn tỷ đồng, chiếm 5,7% và tăng 6,3%; bổ sung vốn lưu động đạt 6,5 nghìn tỷ đồng, chiếm 4,5% và tăng 8,6%; vốn đầu tư khác đạt 1,6 nghìn tỷ đồng, chiếm 1,1% và tăng 3,4%.

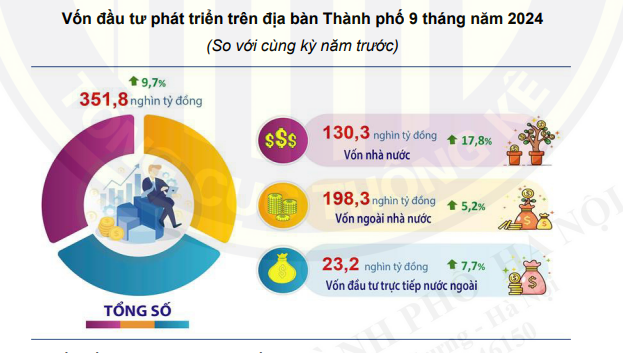

Tính chung 9 tháng năm 2024, vốn đầu tư phát triển trên địa bàn TP Hà Nội đạt 351,8 nghìn tỷ đồng, tăng 9,7% so với cùng kỳ năm trước. Trong đó, vốn Nhà nước đạt 130,3 nghìn tỷ đồng, tăng 17,8%; vốn ngoài Nhà nước đạt 198,3 nghìn tỷ đồng, tăng 5,2%; vốn đầu tư trực tiếp nước ngoài đạt 23,2 nghìn tỷ đồng, tăng 7,7%.
Năm 2024, TP Hà Nội có 226 dự án đầu tư công xây dựng cơ bản tập trung, trong đó, 155 dự án chuyển tiếp với mức đầu tư 205,5 nghìn tỷ đồng (kế hoạch giải ngân vốn năm 2024 là 24,4 nghìn tỷ đồng); có 71 dự án mới được khởi công xây dựng trong năm với tổng mức đầu tư 7,2 nghìn tỷ đồng (kế hoạch giải ngân vốn trong năm là 1,1 nghìn tỷ đồng). Lĩnh vực giao thông với 58 dự án, chiếm 19,5% kế hoạch vốn. Đến nay, những dự án, công trình trọng điểm trên địa bàn TP đang khẩn trương thi công, sớm hoàn thành các hạng mục theo kế hoạch đặt ra.
Dự án đường Vành đai 4 – Vùng Thủ đô
Tuyến đường Vành đai 4 vùng Thủ đô đi qua 3 tỉnh, TP (Hà Nội, Hưng Yên và Bắc Ninh), kết nối cao tốc Hà Nội – Lào Cai và Nội Bài – Hạ Long có chiều dài 112,8 km với tổng mức đầu tư giai đoạn 1 khoảng 85,8 nghìn tỷ đồng. Hiện nay, dự án đang được các địa phương tích cực triển khai bàn giao mặt bằng để thi công toàn bộ dự án đảm bảo tiến độ đã đề ra. Đến thời điểm này, tổng vốn đã đầu tư cho dự án khoảng 12,6 nghìn tỷ đồng, tiến độ thi công xây lắp đạt 10,8%.
Dự án đường Vành đai 1, đoạn Hoàng Cầu – Voi Phục (giai đoạn 1)
Dự án có chiều dài 2,3 km, mặt cắt ngang 50 m và hợp phần 2 cầu vượt tại nút giao Láng Hạ – Nguyễn Chí Thanh. Điểm đầu tuyến đường giao với đường Cát Linh – La Thành – Yên Lãng tại Hoàng Cầu (quận Đống Đa) và điểm cuối tại nút giao thông Voi Phục (quận Ba Đình). Mức đầu tư giai đoạn 1 dự án hơn 7,2 nghìn tỷ đồng từ nguồn ngân sách TP, trong đó chi phí xây dựng 627 tỷ đồng, chi phí giải phóng mặt bằng 5,8 nghìn tỷ đồng. Đến nay dự án đã giải ngân 37,8% kế hoạch vốn.
Dự án cải tạo, nâng cấp Quốc lộ 6 đoạn Ba La – Xuân Mai
Dự án cải tạo 21,7 km, đoạn nút giao Ba La quận Hà Đông đến Thị trấn Xuân Mai huyện Chương Mỹ. Dự án nâng cấp thành 4 – 6 làn xe, vận tốc thiết kế 80 km/h, chiều rộng nền đường được mở 50m – 60m góp phần hoàn chỉnh trục đường hướng tâm kết nối Quốc lộ 21A đường Hồ Chí Minh và tuyến đường Vành đai 4 vùng Thủ đô. Tổng vốn đầu tư 8,1 nghìn tỷ đồng từ nguồn ngân sách TP, trong đó trên 5,1 nghìn tỷ đồng giải phóng mặt bằng; 2,9 nghìn tỷ đồng chi phí xây dựng, mua sắm thiết bị. Đến nay dự án đã giải ngân 8,8% kế hoạch vốn.
Dự án tuyến đường cao tốc Đại lộ Thăng Long, đoạn nối từ Quốc lộ 21 đến cao tốc Hà Nội – Hòa Bình
Có chiều dài 6,7 km, điểm đầu kết nối giữa cao tốc Đại lộ Thăng Long với Quốc lộ 21, xã Thạch Hòa, huyện Thạch Thất, điểm cuối kết nối với đường Hòa Lạc – Hòa Bình; mặt cắt ngang từ 120m – 180m. Tổng mức đầu tư toàn dự án 5,2 nghìn tỷ đồng. Đến nay dự án đã giải ngân 8,6% kế hoạch vốn.
Dự án Xây dựng Bệnh viện Nhi Hà Nội – giai đoạn 1
Với tổng mức đầu tư gần 785 tỷ đồng, dự án được xây dựng trên khu đất có tổng diện tích 67,9 nghìn m2 tại phường Yên Nghĩa, quận Hà Đông. Quy mô dự án gồm 1 khối nhà cao 6 tầng có 2 đơn nguyên với năng lực thiết kế 200 giường bệnh nội trú. Dự kiến công trình gắn biển khánh thành vào ngày 08/10/2024 nhân dịp kỷ niệm 70 năm Ngày Giải phóng Thủ Đô (10/10/1954 – 10/10/2024).
Dự án Cung Thiếu nhi Hà Nội
Dự án được khởi công tháng 3/2021 với tổng mức đầu tư hơn 1,3 nghìn tỷ đồng. Công trình được xây dựng tại Khu công viên và hồ điều hòa CV1 thuộc Khu đô thị mới Cầu Giấy với tổng diện tích 39,6 nghìn m2, trong đó diện tích xây dựng 10,3 nghìn m2. Ngày 21/9/2024 công trình đã khánh thành đi vào hoạt động. Đây là một trong các công trình lớn chào mừng kỷ niệm 70 năm Ngày Giải phóng Thủ đô.
