Quyết liệt để hoàn thành bàn giao mặt bằng hành lang tuyến đường dây 500kV mạch 3 trước 15/4/2024


Quyết liệt để hoàn thành bàn giao mặt bằng hành lang tuyến đường dây 500kV mạch 3 trước 15/4/2024

Toàn dự án đã hoàn thành bàn giao mặt bằng 100% vị trí móng và gần 50% (252/503) khoảng néo. Tuy nhiên mặt bằng hành lang tuyến vẫn không thể hoàn thành bàn giao trong tháng 3 theo chỉ đạo của Thủ tướng Chính phủ.

Tại Giao ban kiểm điểm tiến độ và tình hình thực hiện Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với sự tham gia của đại diện các Bộ, ngành liên quan, UBND của 9 tỉnh có Dự án đi qua,nhiều vấn đề đã được thẳng thắn đề cập để có giải pháp quyết liệt hơn nữa.

Tăng cường kiểm tra, đôn đốc tiến độ thi công

Ông Nguyễn Anh Tuấn, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết, tính đến nay, toàn dự án đã hoàn thành bàn giao mặt bằng 100% vị trí móng và gần 50% (252/503) khoảng néo.

Trên toàn tuyến đang triển khai thi công móng đồng loạt tại 1177/1177 vị trí (100%), hoàn thành đúc móng được 512/1177 vị trí; đã bàn giao 221/1177 cột thép, trong đó hoàn thành lắp dựng 79/1177 cột thép, đang lắp dựng 62/1177 cột thép.

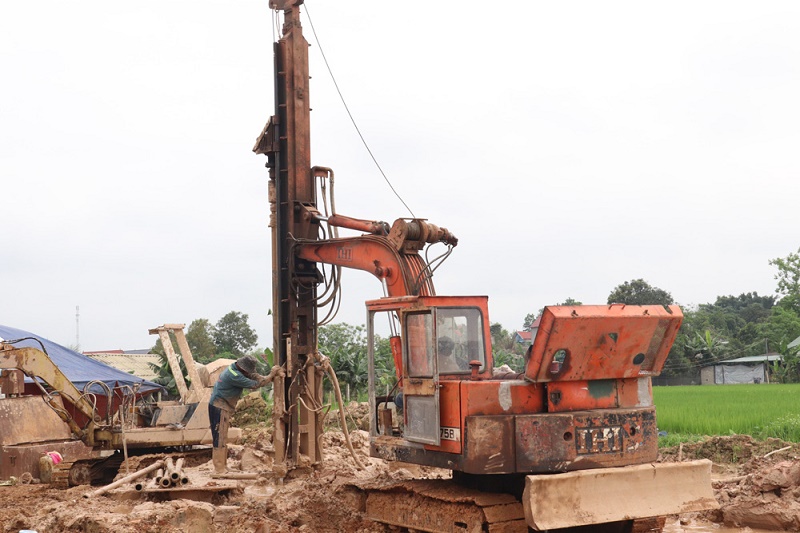

Thi công ép cọc tại vị trí 167

Thời gian qua, nhằm hoàn thành tiến độ theo chỉ đạo của Thủ tướng Chính phủ, EVN/Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tiếp tục tăng cường công tác kiểm tra, quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây theo đúng tiến độ cam kết; đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, sứ, phụ kiện, cáp quang và dây dẫn…) khẩn trương hoàn thành công tác chế tạo và vận chuyển đến công trường để lắp dựng đồng bộ.

Hàng ngày, các Ban Tiền phương, tư vấn giám sát của Dự án họp rà soát tiến độ thực hiện dự án với các nhà thầu; EVNNPT và các Ban quản lý dự án thường xuyên có văn bản nhắc nhở, cảnh báo đối với các nhà thầu chậm tiến độ.

Đặc biệt, các ngày trong tuần (kể cả các ngày nghỉ, lễ) lãnh đạo EVN, EVNNPT luân phiên kiểm tra tình hình thi công trên công trường để chỉ đạo, điều hành và tháo gỡ khó khăn vướng mắc đối với các nhà thầu chậm tiến độ.

Song song đó, EVN/EVNNPT cũng tăng cường kiểm tra, giám sát các nhà thầu, đơn vị thi công thực hiện tốt công tác an toàn trên công trường và an ninh trật tự tại địa phương; tiếp tục phối hợp với các địa phương, các bộ, ngành làm tốt công tác tuyên truyền, vận động để người dân trong vùng dự án, tạo sự đồng thuận xã hội trong thời gian thi công xây dựng và quản lý, vận hành sau khi công trình đi vào hoạt động.

Vẫn còn nhiều kiến nghị

Dù các đơn vị, địa phương đã rất nỗ lực, nhưng hiện dự án vẫn đối mặt với không ít khó khăn. Vẫn còn nhiều địa phương chưa lập xong phương án bồi thường, hỗ trợ phần hành lang an toàn. Một số nhà thầu cung cấp vật tư thiết bị như cột thép, cách điện, phụ kiện chậm tiến độ hoặc có nguy cơ chậm tiến độ so với hợp đồng, gây ảnh hưởng đến tiến độ chung của các Dự án.

Trong công tác thi công, việc đồng thời huy động số lượng lớn các máy thi công cho 239 vị trí móng cọc trên toàn tuyến trong thời gian ngắn gặp rất nhiều khó khăn. Ngoài ra, máy ép cọc có tải trọng lớn (200 tấn/1 máy), nhiều vị trí móng bị cô lập bởi xung quanh là ao – đầm – kênh – sông, nên việc mở đường vào cho máy ép cọc mất nhiều thời gian, công sức và chi phí.

Bên cạnh đó, nhiều vị trí móng cọc nằm xa trục đường giao thông chính, khu đất ruộng, kênh mương, nền đất yếu, nên việc triển khai đường thi công để vận chuyển thiết bị máy móc và vật tư gặp nhiều khó khăn, dẫn đến tiến độ hoàn thành còn chậm theo kế hoạch; nhiều vị trí nằm trên địa hình đồi núi cao và rất khó vận chuyển máy móc, vật liệu vào thi công, nhất là khi trời mưa; nhiều vị trí khi khai mở hố móng gặp đá khối lớn…

Theo Tổng giám đốc EVN Nguyễn Anh Tuấn, dự án đã nhận được sự quan tâm, hỗ trợ của Thủ tướng Chính phủ, Phó Thủ tướng Chính phủ, các Bộ ngành, Uỷ ban quản lý vốn Nhà nước tại doanh nghiệp, Ban Chỉ đạo nhà nước và các địa phương.

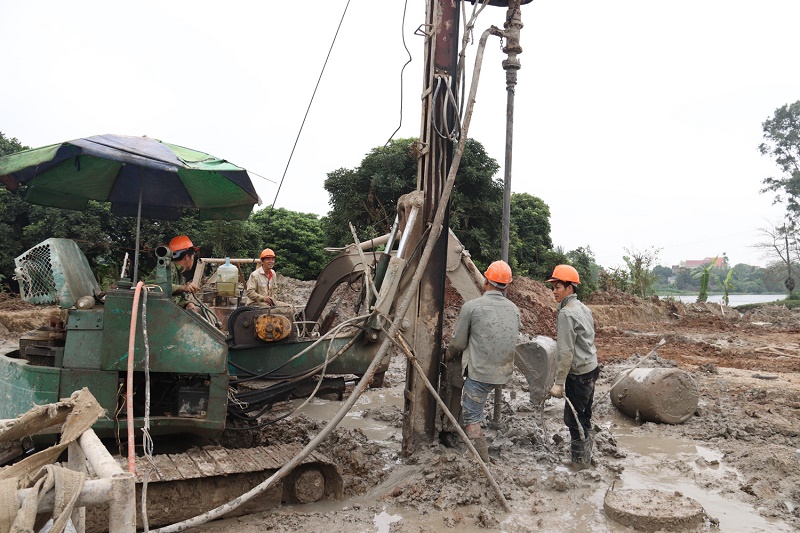

Thi công đổ bê tông móng cột trên địa bàn tỉnh Hải Dương

Tuy nhiên, khối lượng công việc còn lại rất lớn. Để phấn đấu hoàn thành các dự án theo chỉ đạo của Thủ tướng Chính phủ, EVN/EVNNPT kiến nghị Thủ tướng Chính phủ sớm xem xét, phê duyệt khung chính sách bồi thường, hỗ trợ giải phóng mặt bằng để Chủ đầu tư có đủ căn cứ hoàn thành công tác giải phóng mặt bằng; kiến nghị Bộ Công Thương hỗ trợ tháo gỡ khó khăn trong công tác vận chuyển các thiết bị cách điện, phụ kiện nhập khẩu từ nước ngoài.

EVN/EVNNPT cũng kiến nghị các địa phương sớm phê duyệt phương án bồi thường phần mặt bằng móng cột và hành lang an toàn để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp; tiếp tục hỗ trợ bàn giao các khoảng néo còn lại để thực hiện công tác kéo dây; chỉ đạo UBND các huyện /Hội đồng giải phóng mặt bằng các huyện khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, đảm bảo an toàn hành lang tuyến để đóng điện công trình…

Tại buổi làm việc, chính quyền các địa phương cũng đã báo cáo tiến độ triển khai và cam kết thực hiện công tác giải phóng mặt bằng đúng tiến độ.

Cần vào cuộc, hành động quyết liệt hơn nữa

Bộ trưởng Bộ Công Thương, Phó trưởng Ban thường trực Ban Chỉ đạo nhấn mạnh, trong 2 tuần qua, công tác bàn giao mặt bằng hành lang tuyến và công tác thi công đã có nhiều chuyển biến nhất định, tuy nhiên vẫn chưa đạt kế hoạch đề ra. Đặc biệt, việc bàn giao mặt bằng hành lang tuyến vẫn không thể hoàn thành trong tháng 3 theo chỉ đạo của Thủ tướng Chính phủ.

Do đó, các địa phương cần hành động, vào cuộc quyết liệt hơn nữa, đôn đốc, chỉ đạo các sở, ngành, địa phương của tỉnh hoàn thành bàn giao mặt bằng hành lang tuyến trước ngày 15/4/2024.

Đồng thời, khẩn trương xem xét phương án xử lý đối với các công trình phải phá dỡ, di dời hoặc tái định cư, đảm bảo các hộ dân di dời trước ngày 15/6/2024.

Bộ Trưởng Nguyễn Hồng Diên cũng đề nghị các Bộ, ngành với trách nhiệm của mình tiếp tục theo dõi, bám sát quá trình triển khai các Dự án, sớm hướng dẫn xử lý các vướng mắc, phát sinh (nếu có).

Ghi nhận sự nỗ lực của EVN/EVNNPT, Bộ trưởng đề nghị tiếp tục tăng cường kiểm tra, đôn đốc các nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công, cung cấp vật tư, thiết bị; phối hợp chặt chẽ với địa phương tăng cường công tác tuyên truyền, vận động người dân ủng hộ, đồng thuận với dự án.

Song song đó, EVN/EVNNPT cũng cần tiếp tục phối hợp chặt chẽ với các đia phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường giải phóng mặt bằng; đôn đốc các bộ, ngành để sớm phê duyệt khung chính sách bồi thường, hỗ trợ tái định cư theo chỉ đạo của Thủ tướng Chính phủ.





Nguồn

Cùng chủ đề

Hai nhà thầu ở cao tốc Biên Hòa

Mặc dù tiến độ đắp nền đường cao tốc Biên Hòa - Vũng Tàu đang rất gấp, phải kịp hoàn thành trong tháng 5 để thoát mùa mưa nhưng hiện nhiều nhà thầu chưa đáp ứng yêu cầu đề ra, dù đã có mặt bằng và nguồn vật liệu. ...

500 người dốc lực thi công dự án nối liền 2 tỉnh đúng ngày 30/4

TPO - Lãnh đạo Ban Quản lý Dự án Mỹ Thuận cho biết, Dự án cầu Rạch Miễu 2 nối Tiền Giang và Bến Tre đang vào giai đoạn nước rút, hơn 500 kỹ sư, công nhân đang dồn sức thi công. Với tiến độ vượt kế hoạch, dự án đặt mục tiêu hợp long cầu chính vào ngày 30/4 tới, và hoàn thành toàn bộ vào đúng dịp Quốc khánh 2/9 năm nay. TPO -...

Hơn 200.000 thiếu nhi Hà Tĩnh đồng diễn chào mừng Đại hội cháu ngoan Bác Hồ

TPO - Hơn 200.000 thiếu nhi Hà Tĩnh đã đồng loạt thực hiện màn đồng diễn xếp hình bản đồ, cờ Tổ quốc Việt Nam. 26/03/2025 | 10:57 TPO - Hơn 200.000 thiếu nhi Hà Tĩnh đã đồng loạt thực hiện màn đồng diễn xếp hình...

Ngắm tuyến đường 50km nối Bình Dương, Bình Phước, Đồng Nai sắp thông toàn tuyến

TPO - Tuyến đường dài gần 50km, đã hoàn thành hơn 36km, còn lại đoạn giáp ranh Bình Dương và Bình Phước dài hơn 12km sắp hoàn thành. Dự kiến đến giữa tháng 5, tuyến đường kết nối 3 tỉnh Bình Dương, Bình Phước và Đồng Nai sẽ thông toàn tuyến. 26/03/2025 | 11:18 ...

Một nhà thầu thi công Vành đai 3 TP.HCM qua Đồng Nai bị phê bình

Theo Ban QLDA, việc nhà thầu Tân Nam chậm huy động xe máy thiết bị đã làm ảnh hưởng đến tiến độ dự án, nhiều hạng mục bị chậm, chưa đáp ứng yêu cầu. ...

Nổi bật

Mới nhất

Cùng tác giả

Nhà đầu tư cam kết thực hiện, theo đuổi các dự án

Tròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện Vân Canh, Tập đoàn Nexif Ratch Energy đã tiến hành đo gió, đang xúc tiến các thủ tục để đấu thầu dự án. Bình Định: Nhà đầu tư cam kết thực hiện, theo đuổi các dự ánTròn 1 năm sau ký kết bản ghi nhớ đầu tư về dự án điện gió hơn 5.000 tỷ đồng tại huyện...

Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sản

Kiến trúc đô thị Đà Nẵng đang phát triển mạnh mẽ theo hướng hiện đại, thông minh, xanh và bền vững. Trong đó, các dự án bất động sản lớn đóng vai trò quan trọng trong việc dẫn dắt, định hướng, định hình hệ thống kiến trúc, góp phần tạo ra một diện mạo hiện đại cho đô thị Đà Nẵng. Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sảnKiến trúc đô thị Đà...

Tìm giải pháp đa đạng hóa thị trường xuất khẩu

Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Doanh nghiệp Việt đang tỏa đi khắp thế giới Tháng tới, khoảng 150 doanh nghiệp Việt...

Cuộc chiến thuế quan, nhà đầu tư trú ẩn vào các cổ phiếu nào?

Các chính sách thuế quan thường thay đổi nhanh và trong bối cảnh như hiện nay, nhà đầu tư không nên hoảng loạn, có thể tìm kiếm nơi “trú ẩn” bằng cách đầu tư vào các công ty hàng đầu, có nội lực để chống chọi được với khủng hoảng. Cuộc chiến thuế quan, nhà đầu tư "trú ẩn" vào các cổ phiếu nào?Các chính sách thuế quan thường thay đổi nhanh và trong bối cảnh như hiện nay,...

Sabeco sẽ tăng cổ tức lên 50%, đặt mục tiêu lợi nhuận 4.835 tỷ đồng

Sabeco dự kiến trình lên cổ đông kế hoạch doanh thu giảm 1% nhưng lợi nhuận sau thuế tăng trưởng 8% trong năm 2025. Sabeco sẽ tăng cổ tức lên 50%, đặt mục tiêu lợi nhuận 4.835 tỷ đồngSabeco dự kiến trình lên cổ đông kế hoạch doanh thu giảm 1% nhưng lợi nhuận sau thuế tăng trưởng 8% trong năm 2025. Công ty cổ...

Bài đọc nhiều

Dự báo giá tiêu ngày mai 5/2/2025, trong nước tăng nhẹ

Dự báo giá tiêu ngày mai 5/2/2025, giá tiêu trực tuyến, giá tiêu Đắk Lắk, giá tiêu Đắk Nông, giá tiêu Bình Phước, giá tiêu Gia Lai, giá tiêu ngày 5/2. Dự báo giá tiêu ngày mai ​​​​​Dự báo giá tiêu trong nước ngày mai 5/2/2025 giá tiếp đà tăng nhẹ và neo ở mức cao. Giá tiêu hôm nay được cập nhật chiều ngày 4/1/2025 như sau, thị trường...

Xanh SM ra mắt dịch vụ giao hàng Xanh Espress

Từ ngày 2/12, khách hàng có thể đặt gói “Xanh Express Siêu tốc” trên ứng dụng Xanh SM, với mức giá cạnh tranh chỉ 14.000 đồng cho 2km đầu, từ km tiếp theo giá cước sẽ là 5.000 đồng/km. Dịch vụ được triển khai đồng thời tại 5 tỉnh, thành phố đang vận hành dịch vụ Xanh SM Bike là Hà Nội, TP.HCM, Đà Nẵng, Bình Dương và Đồng Nai.Điểm khác biệt vượt trội cũng là lợi thế...

CEO tự hào vì công ty có một nửa đội ngũ điều hành là nữ

Kể từ khi đảm nhận vị trí Giám đốc điều hành (CEO) của Team Global Express (Australia) vào tháng 9/2021, bà Christine Holgate (hiện 60 tuổi) đã giúp tập đoàn vận chuyển này tăng doanh thu thêm 16%....

Giá mua vàng nhẫn cao hơn vàng miếng SJC cả triệu đồng mỗi lượng

Khoảng hơn 1 tuần nay, giá vàng nhẫn trơn tăng mạnh và liên tục thiết lập đỉnh mới theo diễn biến của giá vàng thế giới. Trong khi đó, giá vàng miếng được điều chỉnh chậm hơn. Đáng chú ý, giá bán vàng nhẫn đã tăng sát giá vàng miếng SJC. Còn giá mua vào của vàng nhẫn tại một số thương hiệu hiện cao hơn tới 1-1,25 triệu đồng/lượng. Ở phiên giao dịch cuối tuần (28/9), Tập đoàn Vàng...

Giá vàng chiều nay 18/02/2025: Duy trì đà tăng

Giá vàng chiều nay 18/02/2025: Giá vàng trong nước tiếp tục duy trì đà tăng khi cả hai mặt hàng vàng miếng SJC và vàng nhẫn đều tăng mạnh ở giá mua và bán ra. Địa chỉ tham khảo các cửa hàng vàng được yêu thích tại Hà Nội: 1. Bảo Tín Minh Châu - 15 - 29 Trần Nhân Tông, Bùi Thị Xuân, Hai Bà Trưng, Hà Nội 2. Công ty...

Cùng chuyên mục

Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sản

Kiến trúc đô thị Đà Nẵng đang phát triển mạnh mẽ theo hướng hiện đại, thông minh, xanh và bền vững. Trong đó, các dự án bất động sản lớn đóng vai trò quan trọng trong việc dẫn dắt, định hướng, định hình hệ thống kiến trúc, góp phần tạo ra một diện mạo hiện đại cho đô thị Đà Nẵng. Kiến trúc đô thị Đà Nẵng từ góc nhìn các dự án bất động sảnKiến trúc đô thị Đà...

Tìm giải pháp đa đạng hóa thị trường xuất khẩu

Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Các giải pháp đa dạng hóa thị trường, chuỗi cung ứng mà doanh nghiệp đang làm không chỉ nhằm ứng phó với tình thế trước mắt. Doanh nghiệp Việt đang tỏa đi khắp thế giới Tháng tới, khoảng 150 doanh nghiệp Việt...

Furama Resort Đà Nẵng được vinh danh nhiều giải thưởng quan trọng tại VITM 2025

DNVN - Ngày 11/4, Furama Resort Đà Nẵng công bố vinh dự nhận được các giải thưởng uy tín tại Hội chợ Du lịch quốc tế Việt Nam (VITM) 2025, một lần nữa khẳng định vị thế tiên phong của khu nghỉ dưỡng biển 5 sao đầu tiên tại Việt Nam. ...

Nestlé MILO tiếp tục đồng hành cùng Giải Tiền Phong Marathon 2025, lan tỏa ý chí bền bỉ

Với cam kết nâng cao sức bền cho thế hệ trẻ Việt Nam, Nestlé MILO đồng hành cùng Giải Vô địch Quốc gia Marathon và cự ly dài báo Tiền Phong lần thứ 66 - năm 2025 (Tiền...

Dự báo giá cà phê ngày mai 31/3/2025, biến động tăng

Dự báo giá cà phê ngày mai 31/3/2025, cà phê Tây Nguyên, cà phê Lâm Đồng, cà phê Gia Lai, cà phê Đắk Lắk, cà phê Robusta, cà phê Arabica ngày 31/3/2025. Cập nhật giá cà phê thế giới ngày 30/3 duy trì ổn định. Trên sàn London, cập nhật lúc 16 giờ 00 phút ngày 30/3/2025 kết thúc phiên giao dịch, giá cà phê Robustakết ổn định, đi ngang so với phiên...

Mới nhất

Hơn 400 triệu đồng được trao tặng cho các em nhỏ mồ côi trong tập 139 Mái ấm gia đình Việt

Trong tập 139 của chương trình Mái ấm gia đình Việt, MC Thanh Thảo,...

Tin tức doanh nghiệp-Zalopay triển khai thanh toán số trên tuyến Metro 1 Bến Thành

Zalopay chính thức hợp tác cùng Công ty TNHH MTV Đường sắt đô thị số 1 (HURC1) triển khai thanh toán vé tuyến Metro số 1 (Bến Thành – Suối Tiên), cho phép hành khách thanh toán vé bằng Zalopay ngay tại cổng vào – cổng ra, đồng thời nhận được nhiều ưu đãi hấp dẫn.Sự kiện này...

Chấp nhận thử thách để nâng cao kỹ năng bản thân

Tại sự kiện do Lãnh sứ quán Úc tổ chức tại TP.HCM với chủ đề “The Future of Skill: Adapting in an AI-driven Economy” ngày 5/6/2025, ông Lê Hồng Minh - Nhà sáng lập kiêm Chủ tịch VNG đã có những chia sẻ về cách các bạn trẻ cần cải thiện kỹ năng để thích nghi và thành...

Tin tức doanh nghiệp-VNG góp mặt trong danh sách Fortune Southeast Asia 500 năm 2025

Ngày 18/6/2025, VNG được tạp chí Fortune lựa chọn là 1 trong 500 công ty lớn nhất khu vực Đông Nam Á - theo bảng xếp hạng Fortune Southeast Asia 500 năm 2025. VNG cũng là 1 trong 3 đại diện của Việt Nam trong lĩnh vực công nghệ góp mặt tại bảng xếp hạng năm nay.  Bảng xếp...

Câu lạc bộ bài chòi dân gian – nơi kết nối đam mê, gìn giữ di sản

VHO - Để giữ gìn nét văn hóa truyền thống độc đáo của dân tộc, nhiều địa phương trên địa bàn tỉnh Quảng Ngãi đã nỗ lực thành lập Câu lạc bộ bài chòi. Những lời ca mượt mà, thấm đẫm tình quê, gắn kết yêu thương đang được giữ gìn bởi những người tâm huyết, đã và...

Mới nhất
