Lãnh đạo EVN đốc thúc thi công các móng cuối đường dây 500 kV đoạn Nam Định


Lãnh đạo EVN đốc thúc thi công các móng cuối đường dây 500 kV đoạn Nam Định – Phố Nối

Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) và đoàn công tác của EVN/EVNNPT vừa đi kiểm tra tiến độ thi công những vị trí móng còn lại ở cung đoạn Nam Định I – Phố Nối thuộc địa bàn tỉnh Hưng Yên.

Dự án đường dây 500 kV Nhà máy nhiệt điện Nam Định I – Phố Nối dài khoảng 127 km, với 334 vị trí móng cột. Tuyến đường dây đi qua địa bàn có nhiều ao, đầm, cánh đồng… có nền địa chất yếu, nên số lượng móng cọc lớn ảnh hưởng đến tiến độ thi công.

Tính đến 13h ngày 5/5/2024, Dự án đã hoàn thành 271/334 vị trí móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Dự án đã hoàn thành lắp dựng 71 vị trí cột, đang lắp dựng 41 vị trí.

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác trực tiếp kiểm tra các vị trí móng 298, 299, 300, 301, của nhà thầu Việt Á; vị trí 312 và phần Mở rộng ngăn lộ tại trạm biến áp 500 kV Phố Nối của nhà thầu Minh Quang.

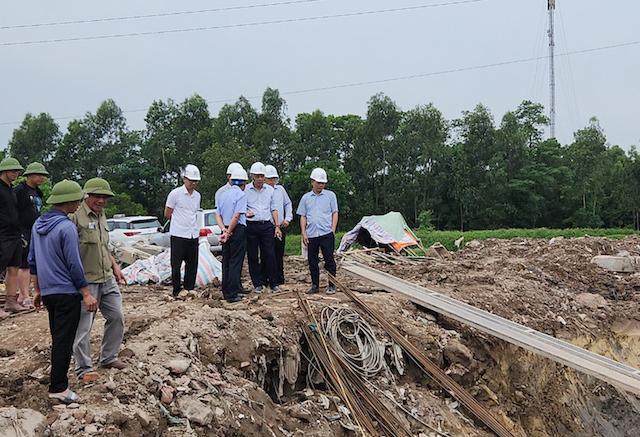

Lãnh đạo EVN, EVNNPT kiểm tra và nghe báo cáo tiến độ thi công vị trí móng của nhà thầu Việt Á tại Hưng Yên

Tại buổi kiểm tra lãnh đạo các đơn vị cho biết, trong mấy ngày qua thời tiết khu vực mưa to đã ảnh hưởng đến tiến độ thi công đổ bê tông móng, một số vị trí sau khi đào đất xong bị sạt lở, một số vị trí đường công vụ không thể chở nguyên vật liệu vào được do lày lội.

Hiện các đơn vị đã dồn lực lượng, phương tiện, máy móc về những vị trí cuối cùng này để tập trung thi công với quyết tâm hoàn thành sớm nhất có thể.

Tại buổi kiểm tra, Chủ tịch HĐTV EVN nhấn mạnh, Dự án đường dây 500 kV mạch 3 Quảng Trạch – Phố Nối, trong đó có Dự án thành phần Đường dây 500 kV NMNĐ Nam Định I – Phố Nối là Dự án trọng điểm, cấp bách cấp quốc gia, có ý nghĩa quan trọng trong đảm bảo an ninh năng lượng cho đất nước, đặc biệt là đảm bảo điện cho miền Bắc trong thời gian tới.

Theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng phải hoàn thành trong tháng 4/2024, tuy nhiên đến nay một số móng cọc chưa đáp ứng được tiến độ yêu cầu, trong đó lo ngại nhất là nhà thầu Việt Á, Sông Đà 11.

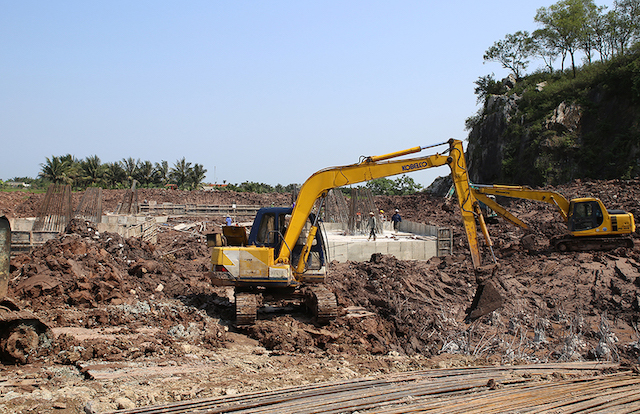

Thi công lắp cốt thép vị trí 299 Dự án đường dây 500kV NMNĐ Nam Định I – Phố Nối

Trước thực tế thời gian triển khai dự án còn rất ngắn, khối lượng công việc còn lại rất nhiều, lãnh đạo EVN yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công.

Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, kịp thời bù lại khối lượng bị chậm.

“Các nhà thầu thi công cần tập trung cao độ, ưu tiên mọi nguồn lực cho Dự án, khẩn trương hoàn thành đúc móng các vị trí còn lại để công trường triển khai dựng cột, kéo dây. Không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn Dự án”, lãnh đạo EVN nhấn mạnh.

Lãnh đạo EVN yêu cầu Ban QLDA các công trình điện miền Bắc kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ phá đầu mọc, đổ móng… từng ngày của từng đơn vị thi công, từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh.

Đối với phần Mở rộng ngăn lộ tại Trạm biến áp 500v kV Phố Nối, lãnh đạo EVN yêu cầu nhà thầu Minh Quang tập trung nguồn lực để hoàn thành toàn bộ phần xây dựng không muộn hơn ngày 12/5/2024 để chuyển bước sang lắp đặt thiết bị.

Đoàn công tác đã kiểm tra tiến độ thi công những khoảng néo đầu tiên đã hoàn thành dựng cột, kéo dây; các vị trí thi công khó khăn trên dãy Hoành Sơn; các vị trí có đường vào thi công khó khăn, địa chất phức tạp, các vị trí vượt sông của 3 dự án đường dây 500kV: Quảng Trạch – Quỳnh Lưu, Quỳnh Lưu – Thanh Hóa và NMNĐ Nam Định I – Phố Nối.

Đặc biệt, các đơn vị đã hoàn thành dựng cột, kéo dây 6 khoảng néo đầu tiên. Đây là các khoảng néo giao chéo với nhiều đường dây 500kV hiện hữu, do đó việc hoàn thành sớm công tác dựng cột, kéo dây đã tránh được việc phải cắt điện để thi công vào những ngày nắng nóng cao điểm sắp tới, góp phần đảm bảo truyền tải điện an toàn liên tục trên trục Trung – Bắc.

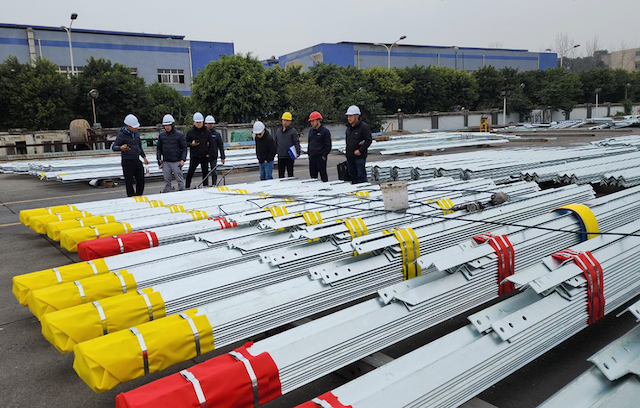

Lãnh đạo EVN cũng đồng thời kiểm tra tiến độ cung cấp cột thép của nhà thầu Việt Vương tại Hưng Yên. Công ty cổ phần Việt Vương cung cấp 100 cột thép, tương đương 14.119 tấn thép.

Hiện nay tiến độ cung cấp cột thép của Việt Vương chưa đáp ứng được yêu cầu. Lãnh đạo EVN yêu cầu Việt Vương cần tăng cường sản xuất để ngày 15/5/2024 những cột thép cuối cùng được đưa đến công trường.

Trước đó ngày 4/5, lãnh đạo EVNNPT đã yêu cầu phấn đấu hoàn thành Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa sớm nhất trong 4 cung đoạn của Đường dây 500kV mạch 3.

Dự án đường dây 500 kV NMNĐ Nam Định I – Thanh Hóa được triển khai thi công từ cuối tháng 10/2023. Dự án có chiều dài khoảng 74,4 km. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa.

Đến nay dự án đã hoàn thành 170/180 vị trí móng, đã hoàn thành lắp dựng 100 cột, đang lắp dựng 41 cột.





Những vị trí móng cuối cùng của Dự án đường dây 500kV NMNĐ Nam Định I – Thanh Hóa đang gần hoàn thành

Nhấn mạnh đây là đoạn tuyến được triển khai thi công sớm nhất nên cũng có những thuận lợi nhất định. Tuy nhiên trước thực tế thời gian triển khai dự án còn rất ngắn, khối lượng công việc còn rất nhiều, Tổng giám đốc EVNNPT Phạm Lê Phú yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, tập trung cao độ để đẩy nhanh tiến độ thi công, khẩn trương hoàn thành 10 vị trí móng còn lại.

Đối với một số vị trí thi công trên núi các nhà thầu cần tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công. Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, kịp thời bù lại khối lượng bị chậm. Cùng với đó các đơn vị cần tổ chức dựng cột ngay sau khi hoàn thiện móng và có thể tổ chức kéo dây ngay những khoảng néo đã đủ điều kiện.

“Các nhà thầu thi công cần tập trung cao độ, ưu tiên mọi nguồn lực cho Dự án, khẩn trương hoàn thành đúc móng theo tiến độ điều hành của chủ đầu tư, để triển khai dựng cột, kéo dây, không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn Dự án”, Tổng giám đốc EVNNPT nhấn mạnh.

Lãnh đạo EVNNPT yêu cầu Ban QLDA các công trình điện miền Bắc kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ từng giờ, từng ngày của từng đơn vị thi công, từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh.

Với tiến độ đạt được như hiện nay, lãnh đạo EVNNPT hoàn toàn tin tưởng dự án có thể về đích sớm nhất trong 4 cung đoạn của Dự án đường dây 500kV mạch 3.

Hiện cũng đã có hai nhà thầu là Công ty TNHH Công nghệ Việt (VTECH) và Công ty cổ phần Đầu tư xây dựng và thương mại Ngãi Cầu đã hoàn thành công tác sản xuất và cung cấp cột thép đến công trường cho Dự án đường dây 500 kV mạch 3.

Được biết, VTECH tham gia cung cấp cột thép cho Dự án với 100 cột thép, tương đương 10.700 tấn.





Cột thép của VTECH đã được chuyển đến công trường Dự án đường dây 500 kV mạch 3. Tính đến ngày 2/5/2024, các nhà thầu đã bàn giao 476 trong tổng số 1177 cột thép cho Dự án

Trong suốt thời gian triển khai hợp đồng, thực hiện đúng tinh thần chỉ đạo của Thủ tướng Chính phủ cũng như yêu cầu của EVN và EVNNPT, VTECH đã nỗ lực tối đa, làm việc 3 ca 4 kíp, tìm mọi giải pháp để đẩy nhanh công tác bàn giao hàng hóa, vượt qua mọi khó khăn và thử thách.

Với Công ty cổ phần Đầu tư Xây dựng và Thương mại Ngãi Cầu, đơn vị cung cấp 18 cột, tương đương 1.877 tấn thép, ông Chu Hoàng Tùng – Chủ tịch HĐQTcông ty cho biết, xác định rõ tính chất cấp bách của Dự án, toàn thể CBCNV đã làm việc 24/7, xuyên lễ, xuyên ngày nghỉ để hoàn thành sớm hơn kế hoạch đề ra. Đến ngày 26/4/2024, chuyến xe cuối cùng cung cấp cột thép của đơn vị đã chuyển đến công trường, vượt trước tiến độ giao hàng của hợp đồng 20 ngày. Có được kết quả đó là sự quan tâm, hỗ trợ của EVN, EVNNPT và trách nhiệm, cố gắng của mỗi cán bộ công nhân viên Công ty Ngãi Cầu.





Nguồn: https://baodautu.vn/lanh-dao-evn-doc-thuc-thi-cong-cac-mong-cuoi-duong-day-500-kv-doan-nam-dinh—pho-noi-d214545.html

Cùng chủ đề

Chủ tịch EVN nói về bài học quý qua Dự án Đường dây 500 kV mạch 3

Từ kết quả thi công Đường dây 500 kV mạch 3, EVN đã xác định được cách thức thực hiện đầu tư xây dựng các dự án, công trình trọng điểm khác trong thời gian tới để "Tốt hơn - Nhanh hơn - Hiệu quả và An toàn hơn". Chủ tịch EVN nói về bài học quý qua Dự án Đường dây 500 kV mạch 3Từ kết quả thi công Đường dây 500 kV mạch 3, EVN đã xác...

[Ảnh] Thủ tướng Phạm Minh Chính dự Hội nghị tổng kết Dự án đường dây 500kV mạch 3

NDO - Sáng 8/12, Thủ tướng Chính phủ Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án đường dây tải điện 500 kV mạch 3 từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên). Cùng dự hội nghị có Bộ trưởng Công thương Nguyễn Hồng Diên, Bộ trưởng Giao thông vận tải Trần Hồng Minh, Chủ tịch Tổng Liên đoàn Lao động Việt Nam Nguyễn Đình Khang...

Thông tuyến toàn bộ đường dây 500 kV mạch 3 Quảng Trạch

Thông tuyến toàn bộ đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối Việc đóng điện thành công Dự án đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu đã đồng thời thông tuyến toàn bộ Đường dây 500 kV từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Chiều tối ngày 27/8/2024, Tổng công ty Truyền tải điện Quốc gia...

Đóng điện đường dây 500kV mạch 3 đoạn Quỳnh Lưu – Thanh Hóa

19/08/2024 15:42 (PLVN) -  Vào lúc 11h10 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa, chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ. Là...

Dự án Đường dây 500 kV mạch 3 Quảng Trạch

Dự án Đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối dồn sức về đíchLãnh đạo EVN/EVNNPT đang trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo các Ban Quản lý dự án, nhà thầu tập trung mọi nguồn lực để hoàn thành, đóng điện trong tháng 8/2024. Thần tốc, khẩn trương thi công Theo báo cáo của...

Nổi bật

Mới nhất

Cùng tác giả

Ô nhiễm không khí đe dọa sức khỏe người dân

Ô nhiễm không khí đang trở thành vấn đề nghiêm trọng đối với sức khỏe cộng đồng. Các nghiên cứu chỉ ra rằng, tiếp xúc lâu dài với các chất ô nhiễm trong không khí, đặc biệt là bụi mịn PM2.5, có thể làm tăng nguy cơ mắc các bệnh tim mạch, bao gồm đau tim, đột quỵ, các vấn đề về mạch máu, thậm chí tử vong sớm. Ô nhiễm không khí đang trở thành vấn đề nghiêm...

Lập nhóm công tác liên ngành thúc đẩy kết nối tuyến cao tốc giữa Việt Nam – Campuchia

Nhóm công tác liên ngành giúp Bộ trưởng Bộ GTVT thúc đẩy kết nối tuyến cao tốc TP.HCM - Mộc Bài của Việt Nam với tuyến cao tốc Phnôm Pênh – Bà Vẹt của Campuchia sẽ do thứ trưởng Bộ GTVT làm trưởng nhóm. Lập nhóm công tác liên ngành thúc đẩy kết nối tuyến cao tốc giữa Việt Nam – CampuchiaNhóm công tác liên ngành giúp Bộ trưởng Bộ GTVT thúc đẩy kết nối tuyến cao tốc TP.HCM -...

Tháng đầu năm 2025, các KCN Cần Thơ thu hút vốn đầu tư gần 314 triệu USD

Tính đến nay, các khu chế xuất và công nghiệp Cần Thơ có 257 dự án đầu tư với tổng vốn đăng ký 2,256 tỷ USD, vốn thực hiện 1,295 tỷ USD. Tháng đầu năm 2025, các KCN Cần Thơ thu hút vốn đầu tư gần 314 triệu USDTính đến nay, các khu chế xuất và công nghiệp Cần Thơ có 257 dự án đầu tư với tổng vốn đăng ký 2,256 tỷ USD, vốn thực hiện 1,295 tỷ USD. ...

Lời cảnh tỉnh từ vụ việc 32 học sinh ngộ độc hóa chất

Theo thông tin từ các phụ huynh, các bệnh nhi đã uống dung dịch có mùi thơm như siro, nhưng khi thử uống thì thấy đắng nên đã vội vàng nhổ bỏ. Theo thông tin từ các phụ huynh, các bệnh nhi đã uống dung dịch có mùi thơm như siro, nhưng khi thử uống thì thấy đắng nên đã vội vàng nhổ bỏ. Chiều tối ngày...

Đầu tư 3.403 tỷ đồng xây dựng khu công nghiệp Kim Thành 2, tỉnh Hải Dương

Dự án được thực hiện tại xã Đại Đức và xã Tam Kỳ, huyện Kim Thành, tỉnh Hải Dương với quy mô diện tích 234,63 ha. Đầu tư 3.403 tỷ đồng xây dựng khu công nghiệp Kim Thành 2, tỉnh Hải DươngDự án được thực hiện tại xã Đại Đức và xã Tam Kỳ, huyện Kim Thành, tỉnh Hải Dương với quy mô diện tích 234,63 ha. ...

Bài đọc nhiều

Miền Bắc tiếp đà tăng giá

Giá heo hơi hôm nay 18/12/2024 ghi nhận có sự biến động giá tại các tỉnh thành miền Bắc. Còn miền Trung – Tây Nguyên và miền Nam đi ngang. Khu vực miền Bắc Giá heo hơi hôm nay (18/12/2024) tại khu vực miền Bắc ghi nhận sự đà tăng giá ở các tỉnh Bắc Giang, Hưng Yên, Hải Dương và Hà Nội cùng tăng 1.000 đồng/kg. ...

Đồng Yen Nhật duy trì ở mức thấp

Tỷ giá Yen trong nước hôm nay 25/5/2024 Tỷ giá Yen Nhật hôm nay khảo sát vào sáng ngày 25/5/2024 tại các ngân hàng, cụ thể như sau: Tại Vietcombank, tỷ giá Yen Nhật Vietcombank có tỷ giá mua là 157,13 VND/JPY và tỷ giá bán là 166,31 VND/JPY, giảm 0,4 đồng ở chiều mua và giảm 0,42 đồng ở chiều bán. Tại Ngân hàng Vietinbank, tỷ giá Yen giảm 1,01 đồng ở chiều mua và tăng...

Tỷ giá Yen Nhật đà giảm chưa dừng, chờ đợi tín hiệu mới từ BoJ

Tỷ giá Yen trong nước hôm nay 19/3/2024 Tỷ giá Yen Nhật hôm nay khảo sát vào sáng ngày 19/3/2024 tại các ngân hàng, cụ thể như sau: Tại Vietcombank, tỷ giá Yen Nhật Vietcombank có tỷ giá mua là 160,36 VND/JPY và tỷ giá bán là 169,73 VND/JPY, giảm 0,86 đồng ở chiều mua và giảm 0,91 đồng ở chiều bán. Tại Ngân hàng Vietinbank, tỷ giá Yen giảm 0,16 đồng ở chiều mua và chiều...

Đồng Yen Nhật nối tiếp xu hướng giảm trong phiên cuối tuần

Tỷ giá Yen trong nước hôm nay 26/5/2024 Tỷ giá Yen Nhật hôm nay khảo sát vào sáng ngày 26/5/2024 tại các ngân hàng, cụ thể như sau: Tại Vietcombank, tỷ giá Yen Nhật Vietcombank có tỷ giá mua là 157,13 VND/JPY và tỷ giá bán là 166,31 VND/JPY. Tại Ngân hàng Vietinbank, tỷ giá Yen tương đương với mức 158,01 VND/JPY chiều mua và 167,71 VND/JPY chiều bán. Tại Ngân hàng BIDV, tỷ giá Yen Nhật...

Tòa nhà văn phòng xanh ngày càng thu hút khách thuê

Xu hướng khách thuê ngày càng chú trọng đến các yếu tố xanh và bền vững, thể hiện qua việc các tòa nhà chất lượng cao và đạt chứng nhận xanh nhận được sự quan tâm cao. Cuối tháng 6/2024, Công ty cổ phần Cơ điện lạnh (REE) chính thức khai trương Tòa nhà E.town 6 tại quận Tân Bình (TP.HCM) sau nhiều năm thi công. Dự...

Cùng chuyên mục

Kinh doanh bền vững là con đường tất yếu của doanh nghiệp

Đó là khẳng định ông Nguyễn Quang Vinh - Phó Chủ tịch Liên đoàn Thương mại và Công nghiệp Việt Nam (VCCI), Chủ tịch Hội đồng Doanh nghiệp vì sự Phát triển Bền vững Việt Nam (VBCSD) -...

Bình ổn ngày cận Tết

Giá lúa gạo hôm nay ngày 27/1/2025 tại khu vực Đồng bằng sông Cửu Long ít biến động nhiều. Thị trường lượng ít, các mặt hàng lúa gạo tương đối bình ổn. Giá lúa gạo hôm nay ngày 27/1/2025 tại khu vực Đồng bằng sông Cửu Long không biến biến nhiều. Giá gạo các loại và lúa đi ngang so với cuối tuần. ...

Tiêu dùng trong tuần (20/1-26/1/2025): Dưa hấu, bưởi, chuối xanh,… giá ”nhảy múa” dịp Tết 2025

Tiêu dùng trong tuần từ ngày 20/1-26/1/2025, dưa hấu, bưởi, chuối xanh,... giá nhảy múa dịp Tết 2025. Ở chiều ngược lại, sầu riêng giá giảm sâu. ...

Chuyện bây giờ mới kể

Một trong những dấu ấn thành công trong hoạt động xúc tiến thương mại năm 2024 – đó là câu chuyện về lần đầu Việt Nam tổ chức Lễ hội trái cây tại Trung Quốc. Trong những ngày cuối năm bận rộn, chúng tôi có cơ hội được trò chuyện cùng Cục trưởng Cục Xúc tiến thương mại Vũ Bá Phú và được ông chia sẻ về một trong những dấu ấn thành công trong hoạt...

Giá heo hơi hôm nay 27/1/2025: Tiếp tục đi ngang

Giá heo hơi hôm nay 27/1/2025 tiếp tục chứng kiến đi ngang trên khắp các tỉnh thành. Hiện, giá heo hơi giao dịch trong khoảng 66.000 - 69.000 đồng/kg. Khu vực miền Bắc Giá heo hơi hôm nay (27/1/2025) tại khu vực miền Bắc tiếp tục trong chuỗi ngày giao dịch ảm đạm. Giá heo hơi hôm nay...

Mới nhất

Người cuối cùng giữ nghề món ‘mứt nhà nghèo’ xứ Huế

TPO - Mỗi dịp cận kề Tết Nguyên đán, gian bếp nhỏ của bà Lê Thị Tư (86 tuổi, phường Thủy Xuân, TP. Huế) lại thoang thoảng hương thơm ngọt ngào của mứt sắn - một món ăn dân dã nhưng thấm đượm hương vị quê hương mỗi độ xuân về. TPO - Mỗi dịp cận kề...

Phạm Thị Huyền Trang lừa 13.000 người: Loạt kịch bản người Việt mất nghìn tỷ

Phạm Thị Huyền Trang và đồng phạm lừa 1.000 tỷ đồng của 13.000 người dân khiến bao gia đình tan nát. Trước đó là TikToker Mr Pips bị bắt cùng 5.000 tỷ, hay TGĐ Công ty Triệu nụ cười, Tâm Lộc Phát Vàng Anji… Đủ chiêu trò lấy tiền của nạn nhân Ngày 24/1, Công an tỉnh Bắc Ninh cho biết,...

Cité de l'Océan của thành phố Biarritz – nơi gắn kết con người và biển cả

Cùng với Thủy cung Biarritz, Cité de l'Océan ở nước Pháp mang lại cho khách tham quan một góc nhìn khoa học, công nghệ, văn hóa và giải trí độc đáo và mới mẻ về thế giới biển.Hang động Lascaux tại Pháp - nơi lưu giữ thông điệp của người tiền sửLàng Biot ở miền Nam nước Pháp: Nơi...

Cần người giữ lửa cho nhóm chat gia đình

Mỗi nhà có ít nhất ba nhóm chat gia đình để giữ liên lạc nhanh chóng, lưu giữ được nhiều hình ảnh, thông tin lại có thể dễ dàng kết nối cuộc gọi video giữa các thành viên, giúp đỡ nhớ nhau hơn... ...

Mùa xuân ấm áp của cặp vợ chồng 12 năm ‘tìm con’

Hơn một thập kỷ mong chờ tiếng khóc trẻ thơ trong gia đình nhỏ, vợ chồng chị Phùng Thị Liên và anh Nguyễn Hoàng Trung đã trải qua hết thảy những khó khăn. Và mùa xuân này, họ đã chào đón 2 thiên thần nhỏ, thành quả...

Mới nhất

Bình ổn ngày cận Tết
