Gấp rút di dời lưới điện, đẩy tiến độ cao tốc Bắc


Hạ tầng điện lưới vẫn “án ngữ” tuyến chính

Ngày 29/7, theo lãnh đạo Ban Quản lý dự án Thăng Long (Bộ GTVT – Chủ đầu tư dự án thành phần Bãi Vọt – Hàm Nghi, Hàm Nghi – Vũng Áng), tỉnh Hà Tĩnh đã bàn giao toàn bộ mặt bằng tuyến chính dự án cao tốc Bắc – Nam giai đoạn 2 cho chủ đầu tư để triển khai thi công.

Gấp rút di dời lưới điện, đẩy tiến độ cao tốc Bắc - Nam qua Hà Tĩnh trước mùa mưa lũ- Ảnh 1.

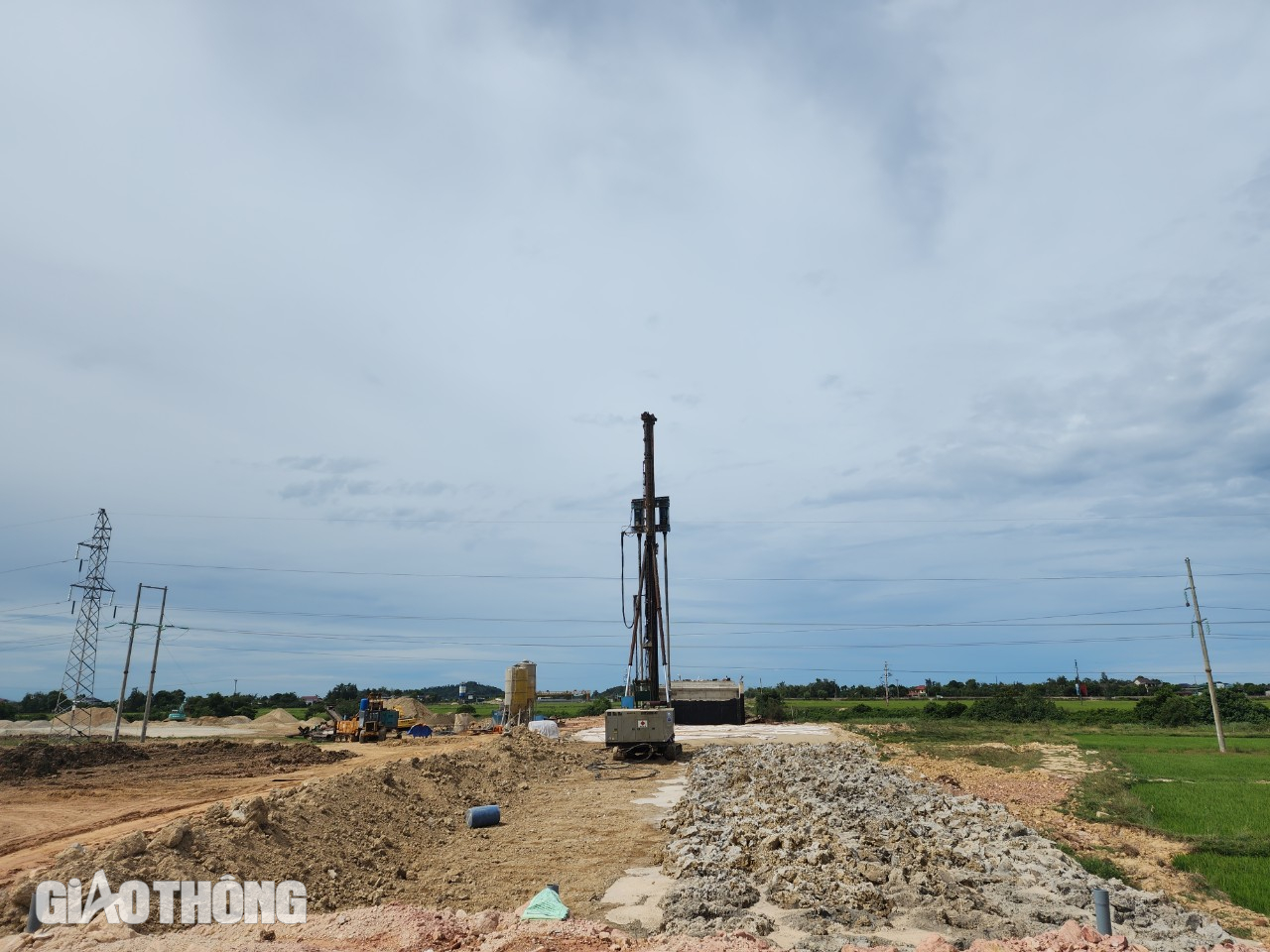

Dự án Hàm Nghi – Vũng Áng đoạn qua địa phận huyện Thạch Hà do đơn vị Tự Lập thi công đã thảm bê tông được 3km trong tổng số 4km tuyến chính.

Tuy nhiên, tại một số địa phương, hạ tầng điện lưới vẫn còn án ngữ trên tuyến chính cũng như các tuyến đường kết nối. Cụ thể, tại vị trí thi công tuyến chính dự án thành phần Hàm Nghi – Vũng Áng đoạn qua địa phận xã Tân Lâm Hương, huyện Thạch Hà, tỉnh Hà Tĩnh do Công ty TNHH Xây dựng Tự Lập thi công vẫn còn vướng một số điểm chưa thể thi công hạng mục móng và mặt đường.

Ông Nguyễn Quang Thức – Chỉ huy trưởng Công ty TNHH Xây dựng Tự Lập cho biết, đơn vị đảm nhận thi công 4km tuyến chính, 6 hầm chui, 29 cống thoát nước và 3 cây cầu lớn.

Đến thời điểm này, nhờ thi công 3 ca, 4 kíp, huy động máy móc, nhân lực nên khối lượng của đơn vị hoàn thành khoảng 70%. Nếu thuận lợi, nhà thầu có thể hoàn thành tất cả các hạng mục bao gồm cả đường gom trước tháng 2/2025.

“Chúng tôi đã thảm được 3km tuyến chính trong tổng số gần 4km tuyến chính bê tông nhựa rỗng C25. Tuy nhiên, trên tuyến vẫn có một số điểm chưa thể thi công do vướng đường điện lưới. Mong rằng địa phương bàn giao sớm để thi công đắp nền, móng mặt đường trước mùa mưa lũ năm nay”, ông Thức nói.

Gấp rút di dời lưới điện, đẩy tiến độ cao tốc Bắc - Nam qua Hà Tĩnh trước mùa mưa lũ- Ảnh 2.

Hiện, vẫn còn 1 số đường dây điện chưa di dời nên nhà thầu chưa thi công liền mạch.

Tương tự, cũng tại vị trí thi công tuyến đường kết nối quốc lộ 1A với nút giao Cẩm Quan, huyện Cẩm Xuyên có chiều dài 3,2km do nhà thầu Thành Huy thi công vẫn chưa được thi công liền mạch do vướng hệ thống đường điện 110kV và 220kV.

Trên công địa, nhà thầu Thành Huy cơ bản đã đắp xong phần đất K95 đang chuẩn bị làm đất K98. Tại vị trí thi công cầu vượt sông Rào Cái, do vướng đường điện 110kV nên hệ thống giàn khoan cọc xi măng đất nằm im lìm từ nhiều tháng nay.

“Tuyến đường đi qua khu vực thường xuyên xảy ra ngập lụt vào mùa mưa, đơn vị mong muốn địa phương sớm di dời hệ thống điện lưới để thi công trước mùa mưa lũ năm nay. Thời gian tới, nếu không có công địa, nhà thầu buộc phải rút giàn máy khoan cọc xi măng đất đi vị trí khác không thể chờ thêm được nữa”, đại diện nhà thầu Thành Huy cho hay.

Di dời hạ tầng điện trước mùa mưa lũ

Theo lãnh đạo Sở Công thương Hà Tĩnh, do đặc thù phức tạp của hệ thống lưới điện truyền tải cao thế nên tiến độ di dời đường dây 500kV và 220kV qua địa bàn vẫn chưa được như kỳ vọng. Vừa rồi, đơn vị đã có văn bản gửi các đơn vị, địa phương cần đẩy nhanh tiến độ, sớm hoàn thành di dời hệ thống điện phục vụ thi công dự án cao tốc Bắc – Nam.

Gấp rút di dời lưới điện, đẩy tiến độ cao tốc Bắc - Nam qua Hà Tĩnh trước mùa mưa lũ- Ảnh 3.

Tuyến đường kết nối từ quốc lộ 1A đến nút giao Cẩm Quan, hệ thống cọc khoan xi măng đất nằm im lìm từ nhiều tháng nay do không có công địa.

Tính đến thời điểm này, huyện Kỳ Anh thi công đạt 15% điện lưới 500kV với việc xây dựng 4/4 vị trí móng cột, đang triển khai thi công, lắp đặt phần cột điện, đường dây; thị xã Kỳ Anh thi công đạt 20% khi xây dựng 2/3 vị trí móng cột, đang thi công phần móng cột còn lại.

Về lưới điện 220kV, huyện Thạch Hà thi công đạt 30%, huyện Đức Thọ đạt 45%, huyện Cẩm Xuyên đạt 72%, đang xây dựng phần cột điện, đường dây và thực hiện thủ tục đóng cắt điện.

Với lưới điện 110kV, huyện Đức Thọ đã hoàn thành di dời, huyện Cẩm Xuyên thi công đạt 82%, huyện Thạch Hà thi công đạt 80%.

Lưới điện hạ thế, trung thế, các địa phương Đức Thọ, Cẩm Xuyên, Kỳ Anh, TX Kỳ Anh đã hoàn thành, đang thực hiện thủ tục chuyển lưới, đóng điện; huyện Can Lộc, huyện Thạch Hà thi công đạt 95%, TP Hà Tĩnh thi công đạt 90%.

Gấp rút di dời lưới điện, đẩy tiến độ cao tốc Bắc - Nam qua Hà Tĩnh trước mùa mưa lũ- Ảnh 4.

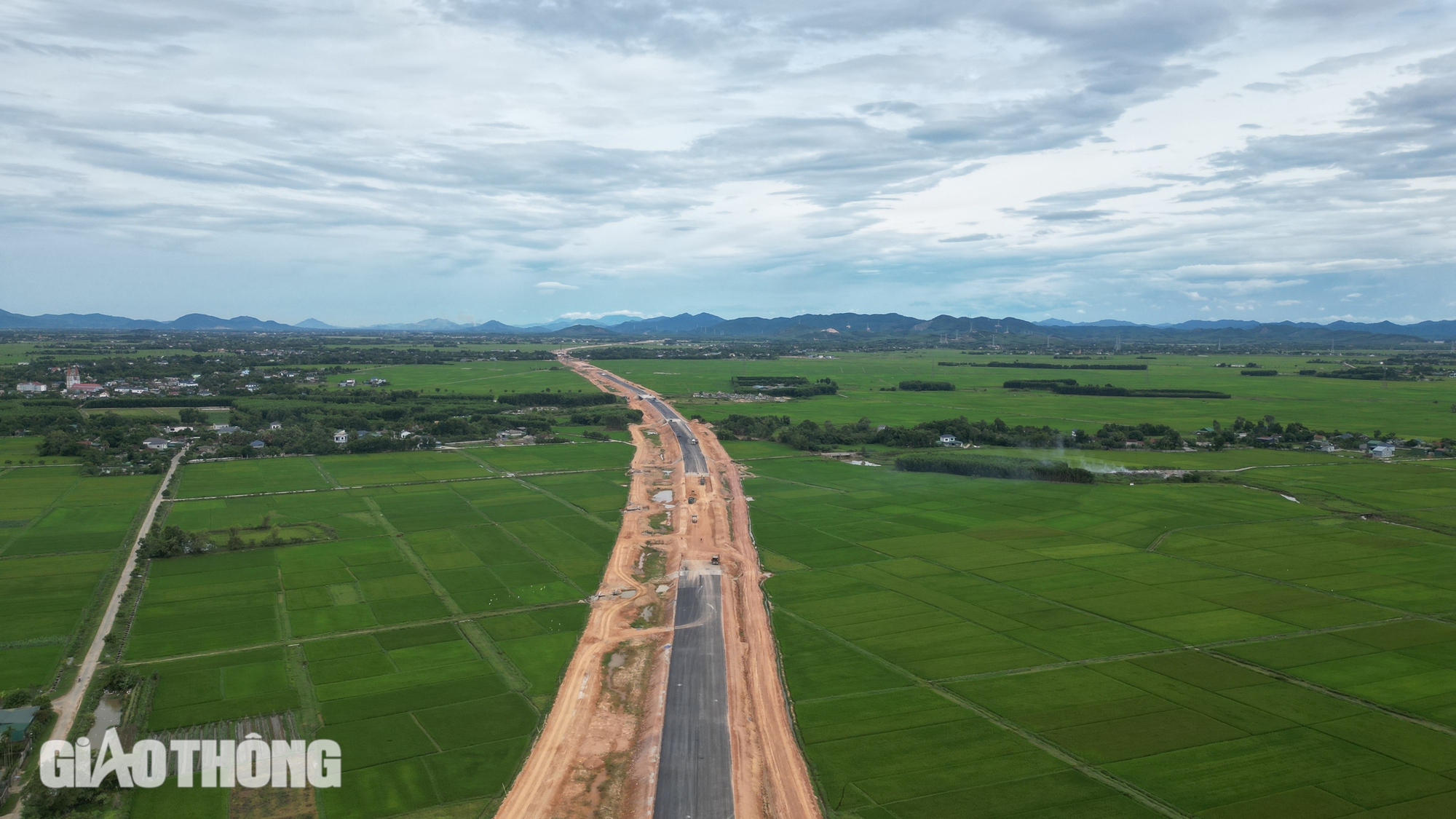

Dự kiến cuối năm nay, các phương tiện có thể đi lại trên tuyến chính dự án cao tốc Bắc – Nam.

Để  phục vụ thi công dự án, Sở Công thương đề nghị các địa phương tập trung đôn đốc nhà thầu huy động mọi nguồn lực đẩy nhanh tiến độ di dời hệ thống điện, đặc biệt là hệ thống điện 500kV, 220kV, 110kV.

Ngoài ra, phối hợp chặt chẽ với Truyền tải điện Hà Tĩnh, Công ty Điện lực Hà Tĩnh lập biện pháp thi công, biện pháp an toàn, sớm trình cấp có thẩm quyền phê duyệt phục vụ công tác đóng, cắt điện, chuyển đấu nối, cũng như thực hiện đầy đủ các hồ sơ, thủ tục về nghiệm thu, kiểm tra công tác nghiệm thu.

Chủ động phối hợp, tạo mọi điều kiện thuận lợi cho các địa phương trong việc lập lịch đóng/cắt điện, lập biện pháp đảm bảo an toàn thi công, nghiệm thu kỹ thuật; quá trình thực hiện tuân thủ các điều kiện ngừng, giảm mức cung cấp điện theo quy định; rà soát, kiến nghị Truyền tải điện Quốc gia, Tổng công ty Điện lực Miền Bắc kịp thời tháo gỡ các khó khăn, vướng mắc liên quan.

Dự án cao tốc Bắc – Nam phía Đông giai đoạn 2021-2025 đoạn qua địa bàn Hà Tĩnh có tổng chiều dài 102,38km với 3 dự án thành phần, gồm: Bãi Vọt – Hàm Nghi, Hàm Nghi – Vũng Áng và Vũng Áng – Bùng.

Khối lượng mặt bằng mà Hà Tĩnh cần bàn giao lên tới 912ha đất các loại với gần 9.500 hộ dân bị ảnh hưởng, xây dựng 26 khu tái định cư, 4 nghĩa trang để cất bốc 1.000 ngôi mộ và di dời nhiều công trình, hạ tầng kỹ thuật khác.



Nguồn: https://www.baogiaothong.vn/gap-rut-di-doi-luoi-dien-day-tien-do-cao-toc-bac-nam-qua-ha-tinh-truoc-mua-mua-lu-192240729235110015.htm

Cùng chủ đề

Sớm hoàn thành điều hành cao tốc Bắc

Bộ GTVT yêu cầu các đơn vị liên quan khẩn trương đẩy nhanh tiến độ xây dựng hệ thống giao thông thông minh, thu phí tự động, trạm dừng nghỉ trên cao tốc Bắc - Nam. ...

Nhìn từ trên cao các nút giao quan trọng kết nối cao tốc Bắc – Nam với Hà Tĩnh

TPO - Trên tuyến cao tốc Bắc – Nam dài 102km qua Hà Tĩnh có 6 nút giao, trong đó có nút giao quan trọng kết nối thành phố Hà Tĩnh và Khu công nghiệp Vũng Áng. 23/01/2025 | 06:16 TPO - Trên tuyến cao tốc...

Những trạm dừng nghỉ trên cao tốc Bắc

TPO - Trên tuyến cao tốc Bắc - Nam có 12 trạm dừng nghỉ, trong đó 3 trạm đã có đủ tiện ích và 9 trạm dừng nghỉ tạm phục vụ người dân dịp Tết Nguyên đán 2025. TPO - Trên tuyến cao tốc Bắc - Nam có 12 trạm dừng nghỉ, trong đó 3 trạm đã có đủ tiện ích và 9 trạm dừng nghỉ tạm phục vụ người dân dịp Tết Nguyên đán 2025. ...

Rầm rập tiếng máy trên công trường cao tốc Quảng Ngãi

Cận Tết, công trường cao tốc Quảng Ngãi - Hoài Nhơn vẫn rầm rập tiếng máy đào, máy khoan. ...

TCT Công trình đường sắt khẳng định thương hiệu trên từng công trình, dự án

Tổng công ty Công trình đường sắt tiếp tục ghi dấu đơn vị xây lắp tiên phong tại dự án xây mới cầu Phong Châu, khẳng định thương hiệu trong lĩnh vực đầu tư, xây dựng. ...

Nổi bật

Mới nhất

Cùng tác giả

Thi công xuyên Tết, đưa dự án cầu Phong Châu mới về đích trước 22/12

Tại dự án cầu Phong Châu mới, nhà thầu sẽ duy trì 5 mũi thi công xuyên Tết như ngày thường, bảo đảm hoàn thành công trình trong vòng 1 năm kể từ ngày khởi công. ...

Vì sao đường hoa Nguyễn Huệ tạm đóng cửa?

Theo thông tin từ Ban tổ chức, để tổng kiểm tra lần cuối, dọn dẹp vệ sinh chuẩn bị cho lễ khai mạc diễn ra vào tối 27/1 (28 tháng chạp) Đường hoa Nguyễn Huệ sẽ tạm đóng cửa từ 11h cùng ngày. ...

Xuyên Tết chỉnh trang trục đường hơn 1.000 tỷ đồng ở Vũng Tàu

Có khoảng 100 nhân sự cùng nhiều xe máy, thiết bị vẫn dàn trải thi công nhiều hạng mục quan trọng tại đường Thuỳ Vân và Bãi Sau phố biển Vũng Tàu. ...

Chế pháo tại nhà, một nam sinh bị nát hai tay và thương vùng đầu mặt

Ngày 26/1, tại Đồng Nai vừa ghi nhận một trường hợp nam sinh cấp...

Không để người lao động “cô đơn trên công trường”, thiếu tiền ăn Tết

Yêu cầu chăm lo, hỗ trợ người lao động làm việc trên công trường trong dịp Tết, Thủ tướng Phạm Minh Chính nhấn mạnh tinh thần không để đơn vị thi công, nhà thầu, công nhân, người lao động "cô đơn trên công trường", nhất là thiếu tiền ăn Tết. ...

Bài đọc nhiều

Tây Ban Nha điều tra vụ ảnh khỏa thân AI của các thiếu nữ

Một nhóm các bà mẹ ở Almendralejo, vùng Extremadura, cho biết con gái họ đã nhận được những bức ảnh khỏa thân của chính mình. Một trong những bà mẹ, Miriam Al Adib, đã đăng một video về vụ việc này lên tài khoản Instagram...

Khởi tố Chủ tịch HĐQT Tập đoàn Thiên Minh Đức và 6 bị can liên quan

Cơ quan Cảnh sát điều tra Bộ Công an vừa khởi tố vụ án hình sự "Tham ô tài sản; In, phát hành, mua bán trái phép hóa đơn, chứng từ thu nộp ngân sách nhà nước" xảy ra tại Tập đoàn Thiên Minh Đức và các đơn vị có liên quan. Thực hiện kế hoạch đấu tranh làm rõ các dấu hiệu lãng phí, thất thoát trong quản lý tài chính, thuế và làm rõ hành vi chiếm đoạt...

Top địa phương tăng trưởng mạnh nhất nước: Nhiều nơi lập kỷ lục

(Dân trí) - Bà Rịa - Vũng Tàu, Lai Châu có tăng trưởng kinh tế cao nhất trong vòng một thập kỷ, Hải Phòng lần đầu lọt top 5 có GRDP cao nhất. Trong khi đó, Bắc Giang vẫn dẫn đầu nhưng có tín hiệu giảm tốc. Bắc Giang: 13,85% Theo Cục Thống kê tỉnh Bắc Giang, năm 2024, ngoài động lực tăng trưởng chính là công nghiệp chế biến chế tạo thì các yếu tố bất lợi đồng loạt xuất...

Sớm chuẩn bị lộ trình điều chỉnh giá các mặt hàng để tránh bị động trong triển khai chính sách

Chiều 23/1, Phó Thủ tướng Chính phủ Lê Minh Khái – Trưởng Ban Chỉ đạo điều hành giá chủ trì cuộc họp về kết quả công tác quản lý điều hành giá năm 2023 và định hướng năm 2024. Phó Thủ tướng Lê...

Mỹ quyết ngăn xung đột Israel

Xung đột Israel-Hamas Mỹ quyết ngăn chặn xung đột giữa Israel và Hezbollah. Ngoại trưởng Antony Blinken nhấn mạnh, Mỹ quyết tâm ngăn chặn xung đột giữa Israel và Hezbollah ở Lebanon. “Một trong những mục tiêu chính của chúng tôi kể từ tháng 10/2023 là đang làm mọi thứ có thể để ngăn chặn xung đột gia tăng và leo thang, bao gồm cả ở phía bắc Israel cũng như ở Lebanon và sau đó có...

Cùng chuyên mục

Lượng hành khách đến sân bay Tân Sơn Nhất tiếp tục tăng trong ngày 27 Tết

Kinhtedothi - Lượng khách tăng mạnh vào dịp tết Nguyên đán khiến sân bay Tân Sơn Nhất tiếp tục đông đúc, dự kiến có thể đạt hơn 146.000 lượt, với 984 chuyến bay phục vụ trong hôm nay 26/1 (tức 27 Tết). Theo ghi nhận từ đêm 25/1 đến rạng sáng ngày 26/1/2025 (ngày 27 tháng Chạp năm Giáp Thìn 2024), hành khách tấp nập đến ga đi trong nước của sân bay Tân Sơn Nhất để làm thủ tục, việc...

Mưa to gió lớn 27 Tết, quất đào đổ la liệt, tiểu thương co ro đợi khách

Mưa to kèm theo gió lớn đã khiến hàng loạt chậu quất, đào ở điểm bán cây cảnh đổ la liệt. Nhiều tiểu thương ở Hà Tĩnh co ro trong gió rét chờ khách đến mua. Ngày 26/1 (tức 27 Tết), không khí lạnh đã ảnh hưởng đến hầu khắp các khu vực trong tỉnh Hà Tĩnh. Tại TP Hà Tĩnh xảy ra mưa to, gió lớn khiến hàng trăm chậu đào, quất cảnh ngã đổ la liệt. Nhiều tiểu...

Điện gió ngoài khơi mở “cánh cửa” mới cho hợp tác Việt Nam

Hợp tác Việt Nam - Na Uy trong năng lượng sạch, đặc biệt là điện gió ngoài khơi đang mở ra cơ hội phát triển bền vững giữa 2 nước trong thời gian tới. Trong những năm gần đây, quan hệ thương mại giữa Việt Nam và Na Uy đã có những bước phát triển đáng kể. Theo số liệu thống kê của Tổng cục Hải quan Việt Nam, trong 11 tháng đầu năm 2024, kim...

Ông Trump có thể cân nhắc tái gia nhập Tổ chức Y tế Thế giới WHO

(CLO) Tổng thống Mỹ Donald Trump mới đây tuyên bố ông có thể xem xét việc tái gia nhập Tổ chức Y tế Thế giới (WHO), chỉ vài ngày sau khi quyết định rút Mỹ khỏi tổ chức này. ...

Vạn người ở Đồng Nai về Tết với “giá vé 0 đồng”

(NLĐO)-Dịp Tết, trên 10.000 đoàn viên, người lao động được đưa, đón trên các chuyến xe, tàu từ Đồng Nai về quê ăn Tết. ...

Mới nhất

Tiểu thương xả hàng, cắt lỗ vẫn vắng khách mua

Tết Nguyên đán đã cận kề, thị trường cây trang trí Tết tại thành phố Hà Nội đang hạ nhiệt; nhiều tiểu thương bắt đầu xả cây, cắt lỗ giá nào cũng bán. Chưa tới 3 ngày nữa là đến Tết Nguyên đán Ất Tỵ 2025, thị trường cây Tết đang có dấu hiệu hạ nhiệt,...

Bài Văn khấn cúng Tất niên Tết Nguyên đán Ất Tỵ chi tiết, đầy đủ

Lễ cúng tất niên là một phong tục truyền thống lâu đời của người Việt, diễn ra vào những ngày cuối năm âm lịch, không chỉ mang ý nghĩa tâm linh mà còn là dịp để các thành viên gia đình sum họp. Zalo Facebook Twitter Lưu bài viết Bản in Copy link Cúng Tất niên hay còn gọi là lễ Tất niên là một nghi...

Ông Trump có thể cân nhắc tái gia nhập Tổ chức Y tế Thế giới WHO

(CLO) Tổng thống Mỹ Donald Trump mới đây tuyên bố ông có thể xem xét việc tái gia nhập Tổ chức Y tế Thế giới (WHO), chỉ vài ngày sau khi...

Thiếu nữ chụp ảnh Tết ở ngôi chùa thiêng xứ Nghệ

TPO - Cận Tết Ất Tỵ, nhiều thiếu nữ xúng xính áo dài đến check-in ở chùa Cổ Am - ngôi chùa linh thiêng bậc nhất xứ Nghệ. 26/01/2025 | 17:14 ...

Dọn bàn thờ đón Tết như thế nào cho đúng phong thuỷ?

Dọn dẹp bàn thờ đón Tết vào dịp cuối năm cực kỳ quan trọng, không được làm qua loa, sơ sài, vì như vậy sẽ khiến tiêu tán tài lộc. Theo văn...

Mới nhất
