Đường dây cao thế “níu giữ” tiến độ thi công cao tốc Vân Phong – Nha Trang


Nhà thầu chờ di dời đường điện

Có mặt tại Km332 (xã Ninh Xuân, thị xã Ninh Hòa, Khánh Hòa) – vị trí thi công nút giao giữa cao tốc Vân Phong – Nha Trang với quốc lộ 26, PV ghi nhận, việc thi công cả hai mố cầu vượt quốc lộ vẫn còn ngổn ngang, dù đoạn liền kề đường dẫn đã được thảm nhựa.

Ở đầu cầu phía Bắc và phía đầu cầu phía Nam, đường điện cao thế vẫn chưa được di dời. Tại những vị trí bị ảnh hưởng do trụ điện và đường dây chạy ngang, máy móc được huy động đến buộc phải nằm chờ, không thể thi công.

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 1.

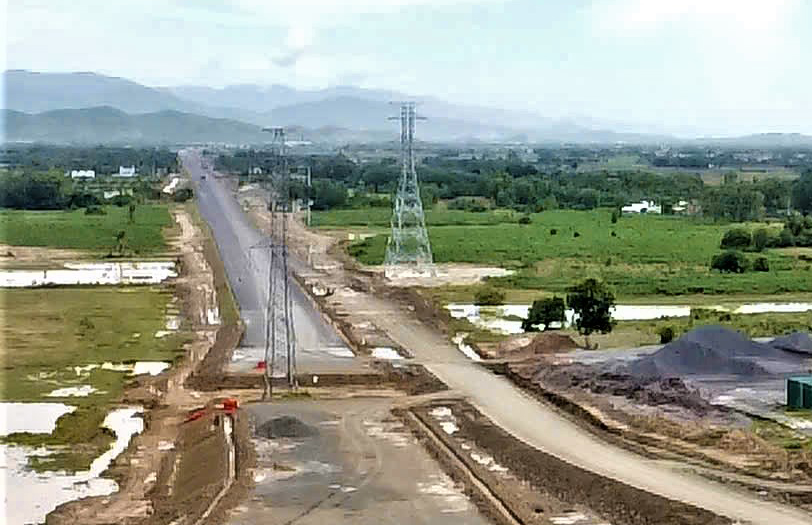

Đường điện cao thế 22kV nằm trên tuyến cao tốc Vân Phong – Nha Trang khiến nhà thầu không dám thi công. Ảnh: Cao Sơn.

Trong khi đó, tại vị trí xây dựng cầu Tâm Lâm (Km326, xã Ninh Trung, thị xã Ninh Hòa) không thể thi công do vướng giới hạn tĩnh không của đường dây 110kV.

Ông Trương Sỹ Quý, Chỉ huy phó thi công của Công ty CP Lizen chia sẻ, nhiều vị trí vướng mắc đang cản trở nghiêm trọng đến tiến độ thi công. Đặc biệt, khi mùa mưa sắp đến, việc bàn giao mặt bằng không đầy đủ khiến dự án không thể triển khai đồng bộ, lãng phí nguồn lực và kéo dài thời gian.

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 2.

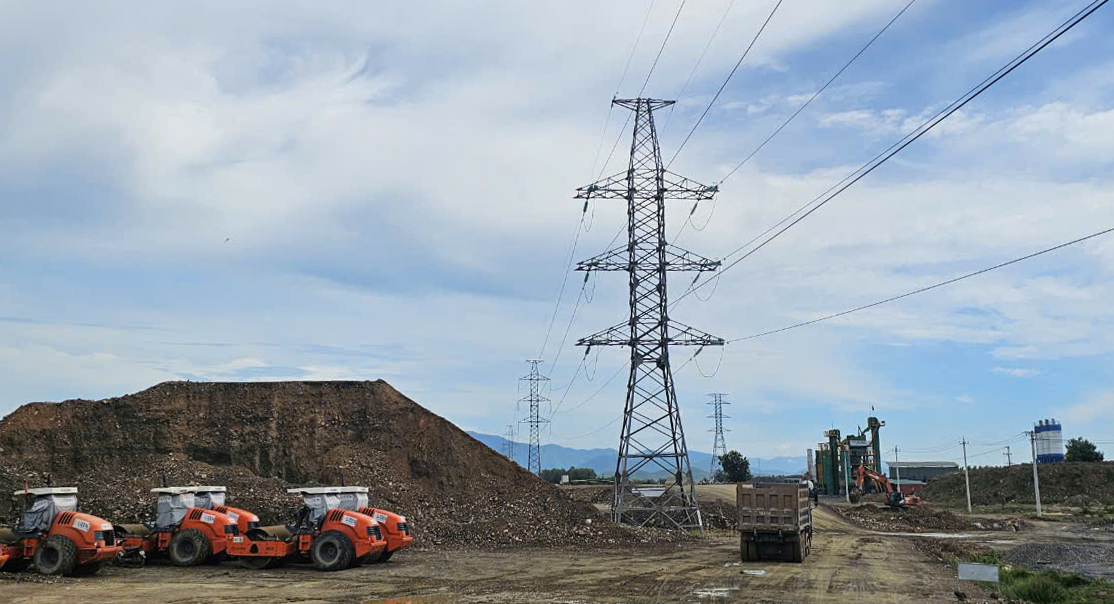

Đường điện cao thế nằm giữa tim tuyến, khiến việc thi công ngắt quãng.

Được biết, hiện nay, gói thầu XL01 đoạn qua thị xã Ninh Hòa có 5 vị trí vướng đường dây 220kV và 110kV gồm: Km317 (địa phận xã Ninh Sơn), Km 326+300, Km 326+650 (địa phận xã Ninh Trung), Km 332+200, Km 332+440 (địa phận xã Ninh Xuân).

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 3.

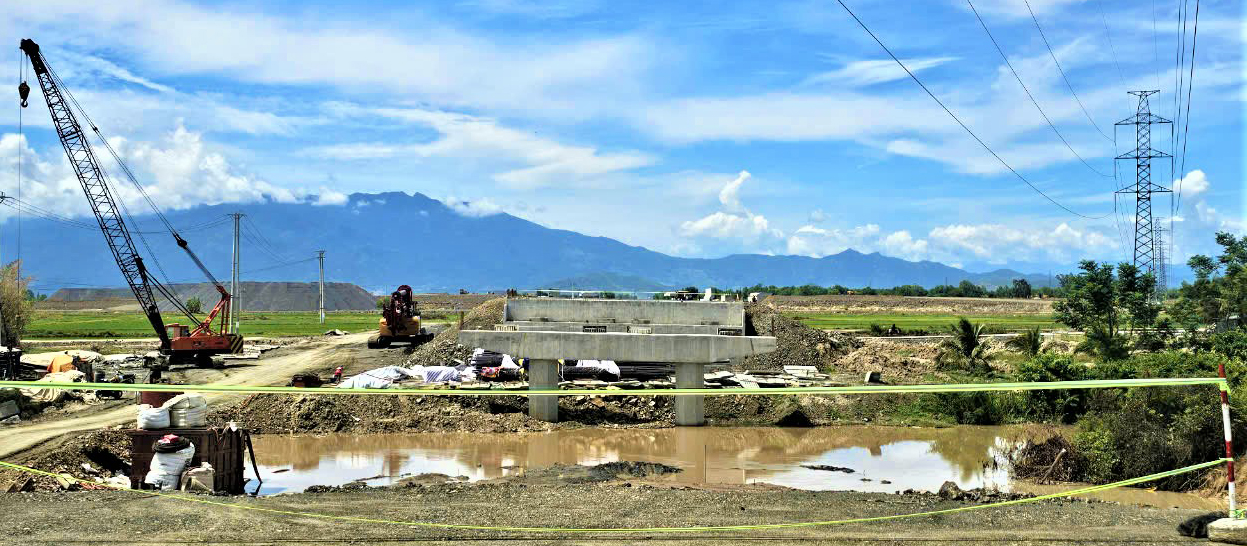

Cầu Tân Lâm (qua xã Ninh Trung, TX Ninh Hòa) do nằm dưới đường dây 110kV nên nhà thầu chỉ mới thi công được mố và trụ cầu phía nam.

Theo ông Bành Văn Anh, Phó tổng giám đốc Công ty CP Lizen, để đẩy nhanh công tác di dời đường dây điện, nhà thầu đã đề xuất với Ban QLDA 7 (chủ đầu tư) phương án thiết kế thêm trụ tạm để có công địa thi công đoạn Km 332+370 và Km 332+440, tránh vi phạm vào giới hạn tĩnh không của đường dây.

Lizen cũng gửi công văn đến UBND thị xã Ninh Hòa đề nghị mời các đơn vị thi công hạ tầng, thiết kế hạ tầng kỹ thuật, tư vấn giám sát thảo luận, tham vấn để đưa ra phương án tháo gỡ vướng mắc.

Ông Võ Ngọc Minh, Phó chủ tịch UBND thị xã Ninh Hòa cho biết, địa phương đang khẩn trương làm thủ tục phê duyệt giá đất đền bù liên quan đến một số vị trí móng trụ điện; tiếp tục tháo gỡ vướng mắc trong quá trình di dời, thi công các hạng mục đường dây 110kV và 220kV trên địa bàn.

Nhiều vị trí phải dừng thi công

Theo đánh giá của Ban QLDA 7, hiện trên cao tốc Vân Phong – Nha Trang có 20 vị trí vướng đường điện cao thế, nhiều nhất là ở huyện Vạn Ninh và thị xã Ninh Hòa. Đến nay, các địa phương có tuyến đi qua mới hoàn thành di dời 8 vị trí.

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 4.

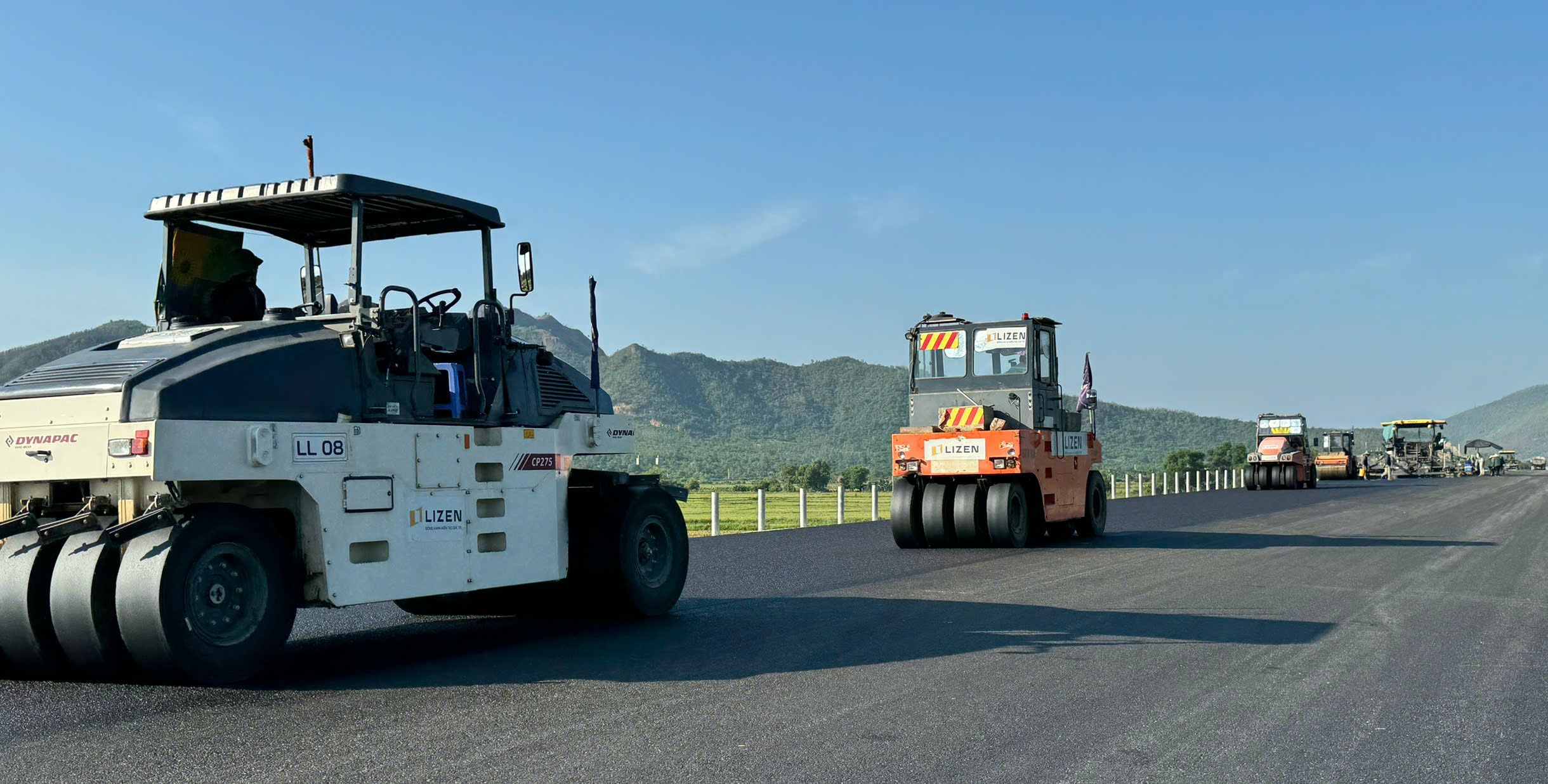

Do vướng điện cao thế, không thể thi công, máy móc thiết bị phải “nằm chờ” công địa.

Theo đánh giá của chủ đầu tư, tại địa phương này, còn một vị trí móng trụ tạm 220kV chưa thi công do vướng mắc mặt bằng. Công tác thi công lắp trụ điện 220kV và 110kV rất chậm, trong đó có cả việc chậm đăng ký cắt điện.

Việc di dời đường điện chậm làm ảnh hưởng chiều dài tuyến gần 1,5km phải tạm dừng thi công. Đặc biệt là các vị trí trí là đường găng ảnh hưởng rất lớn tiến độ thông tuyến chính, bao gồm: 2 nút giao (Vạn Giã, QL26); cầu Tân Lâm; đường dẫn mố A cầu Sông Cái 1; đoạn tuyến Km 333+550 – Km 333+700.

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 5.

Công tác di dời điện cao thế đi qua TX Ninh Hòa còn chậm so với thời gian đặt ra.

“Ban QLDA 7 đã đề nghị UBND TX Ninh Hòa điều chỉnh cục bộ vị trí trụ tạm phục vụ di dời đường điện 110KV đường dẫn trước mố A cầu Sông Cái 1 (kinh phí phát sinh do nhà thầu Lizen chi trả) để đẩy nhanh tiến độ, tổ chức thi công nền đường vị trí này. Khẩn trương chỉ đạo đơn vị di dời đẩy nhanh tiến độ lắp dựng 12 trụ thép còn lại phục vụ di dời đường 220KV.

Chủ đầu tư cũng đề nghị TX Ninh Hòa chỉ đạo đơn vị thi công di dời điện phối hợp làm việc với Tổng công ty truyền tải điện 3 (đơn vị chủ quản) xem xét chấp thuận trước lịch cắt điện để di dời đường dây 220KV tại vị trí cầu Tân Lâm sang trụ tạm, để đẩy nhanh tiến độ thi công hoàn thành trước mùa mưa lũ 2024″, ông Phan Đình Tuyên, Phó giám đốc Ban QLDA7 cho hay.

Vướng đường điện, thi công cao tốc Vân Phong - Nha Trang gặp khó- Ảnh 6.

Nhiều đoạn tuyến trên cao tốc Vân Phong – Nha Trang đã được thảm nhựa.

Liên quan đến vướng mắc hạ tầng kỹ thuật tại Dự án cao tốc Vân Phong – Nha Trang, mới đây, sau khi thị sát tại công trường, ông Nguyễn Khắc Toàn, Phó bí thư thường trực Tỉnh ủy Khánh Hòa đã yêu cầu UBND TX Ninh Hòa phối hợp với các sở, ngành liên quan khẩn trương hoàn thành di dời hệ thống hạ tầng kỹ thuật nhằm đảm bảo an toàn trong thi công, giúp đẩy nhanh tiến độ, đưa dự án về đích theo chỉ đạo của Thủ tướng Chính phủ.

Dự án Đường bộ cao tốc Vân Phong – Nha Trang qua Khánh Hòa dài hơn 83km (đi qua 4 huyện, thị xã: Vạn Ninh, Ninh Hòa, Diên Khánh và Khánh Vĩnh).

Tổng mức đầu tư hơn 11.800 tỷ đồng, được khởi công vào tháng 1/2023. Dự kiến hoàn thành vào ngày 30/4/2025 (trước 8 tháng so với kế hoạch).



Nguồn: https://www.baogiaothong.vn/duong-day-cao-the-niu-giu-tien-do-thi-cong-cao-toc-van-phong-nha-trang-192240917152825861.htm

Cùng chủ đề

Đề xuất gần 1.200 tỷ đồng đầu tư hoàn thiện hầm xuyên núi trên cao tốc Cam Lâm

Theo phương án đề xuất, dự án đầu tư hoàn thiện hầm Núi Vung trên tuyến cao tốc Bắc - Nam đoạn Cam Lâm - Vĩnh Hảo cần khoảng gần 1.200 tỷ đồng. ...

Dứt khoát phải thông tuyến cao tốc từ Cao Bằng tới Cà Mau trong năm 2025

(NLĐO) - Thủ tướng Phạm Minh Chính yêu cầu dứt khoát tới tháng 12-2025 phải thông tuyến cao tốc từ Cao Bằng tới Đất Mũi (Cà Mau) ...

Cao tốc Khánh Hòa – Buôn Ma Thuột: Vượt khó, chạy đua tiến độ

Dự án thành phần 1 (DATP1), cao tốc Khánh Hòa - Buôn Ma Thuột (qua địa bàn tỉnh Khánh Hòa) dài hơn 30km. Khắc phục những khó khăn của mặt bằng, trên tuyến các nhà thầu đang ngày đêm tăng tốc thi công. ...

Nhà thầu cao tốc không được chủ quan ở thời điểm “nước rút”

Thứ trưởng Bộ Xây dựng Nguyễn Tường Văn yêu cầu các nhà thầu không được chủ quan ở thời điểm "nước rút", tập trung nhân lực để đưa một số đoạn tuyến cao tốc Bắc - Nam qua Hà Tĩnh, Quảng Bình về đích dịp 30/4 theo đúng yêu cầu của Thủ tướng Chính phủ. ...

Đề xuất hơn 15.300 tỷ đồng mở rộng cao tốc đoạn TP.HCM

Tuyến cao tốc đoạn TP.HCM - Long Thành được đề xuất đầu tư mở rộng quy mô 8 - 10 làn xe, tổng mức đầu tư dự kiến khoảng hơn 15.300 tỷ đồng. ...

Nổi bật

Mới nhất

Cùng tác giả

Đường sắt tăng nhiều tàu khách dịp nghỉ lễ 30/4

Đường sắt chạy thêm nhiều tàu khách phục vụ người dân đi lại dịp nghỉ lễ 30/4 - 1/5 trên các tuyến. ...

Điểm danh 9 dự án đường sắt quốc gia đầu tư trước 2030

Cục Đường sắt VN cho biết, từ nay đến năm 2030 dự kiến khởi công 9 dự án đường sắt quốc gia trên toàn mạng lưới. ...

Lại xảy ra động đất ở Kon Tum

Ngày 30/3, Trung tâm báo tin động đất và cảnh báo sóng thần - Viện Vật lý địa cầu cho biết đang theo dõi một trận động đất xảy ra tại vùng núi Kon Tum có độ lớn 3,3 độ Richter. ...

Không để sai chồng sai khi xử lý các dự án kéo dài, tồn đọng

Liên quan đến các dự án đang kéo dài, tồn đọng, Thủ tướng lưu ý, trong quá trình giải quyết, trách nhiệm của các cá nhân, tập thể được làm rõ tới đâu thì xử lý tới đó; không để sai chồng sai, không tạo tiền lệ cho các sai phạm tiếp theo. ...

Đề xuất gần 1.200 tỷ đồng đầu tư hoàn thiện hầm xuyên núi trên cao tốc Cam Lâm

Theo phương án đề xuất, dự án đầu tư hoàn thiện hầm Núi Vung trên tuyến cao tốc Bắc - Nam đoạn Cam Lâm - Vĩnh Hảo cần khoảng gần 1.200 tỷ đồng. ...

Bài đọc nhiều

Chi tiết 12 tuyến metro của TPHCM, sẽ kết nối đến Cần Giờ và Củ Chi

TPHCM dự kiến kéo dài metro Bến Thành - Suối Tiên đến huyện Bình Chánh, đồng thời xây dựng thêm 11 tuyến metro kết nối đến các huyện Cần Giờ và Củ Chi. Theo Quy hoạch TPHCM thời kỳ 2021-2030, tầm nhìn đến năm 2050 được Thủ tướng phê duyệt, thành phố phấn đấu đến năm 2030 hình thành các trục cơ bản của đường sắt đô thị, đến năm 2050 hoàn thiện mạng lưới đường sắt đô thị. Cụ thể,...

Dừng thu phí từ 2019, trạm BOT qua TP Cần Thơ vẫn chưa tháo dỡ

Bộ GTVT vừa có văn bản trả lời kiến nghị về việc tháo dỡ trạm thu phí BOT của cử tri TP Cần Thơ. Theo đó, cử tri cho biết Bộ GTVT đã thống nhất không tiếp tục thu phí tại trạm BOT T2 thuộc địa bàn quận Thốt Nốt, TP Cần Thơ từ đầu năm 2021. Nhưng đến nay trạm thu phí chưa được tháo dỡ, bỏ hoang, xuống cấp, mất mỹ quan đô thị, không đảm bảo an...

Đón nhận danh hiệu Công viên địa chất toàn cầu UNESCO Đắk Nông lần thứ 2

(NLĐO) - Công viên địa chất tỉnh Đắk Nông tiếp tục được UNESCO công nhận danh hiệu công viên địa chất toàn cầu lần 2, giai đoạn 2024 - 2027. ...

5 công trình trọng điểm giúp khơi thông cửa ngõ TPHCM trong năm 2025

Nhà ga T3 sân bay Tân Sơn Nhất, đường nối Trần Quốc Hoàn - Cộng Hoà, quốc lộ 50 và một phần dự án Vành đai 3, nút giao An Phú... hoàn thành năm 2025, giúp khơi thông các cửa ngõ TPHCM. Nhà ga T3 sân bay Tân Sơn Nhất được khởi công cuối năm 2022 với tổng mức đầu tư gần 11.000 tỷ đồng. Công trình dự kiến hoàn thành vào dịp 30/4 đáp ứng công suất hơn 20...

Đi xe máy không biển số bị phạt bao nhiêu tiền?

Lỗi không biển số xe máy phạt bao nhiêu là băn khoăn của nhiều người tham gia giao thông khi Việt Nam là một trong những quốc gia tiêu thụ xe máy hàng đầu tại Đông Nam Á. Bên cạnh những lỗi cơ bản khi tham gia giao thông, đa phần các chủ xe còn chưa nắm rõ quy trình đăng ký biển số cũng như thắc mắc: “Xe không biển số phạt bao nhiêu?”Đối với người điều khiến:...

Cùng chuyên mục

Gọn trong bộ máy, rộng trong kết nối

Sáp nhập xã, phường đã và đang mang lại những lợi ích cốt lõi, nổi bật như tinh gọn bộ máy quản lý và tăng cường kết nối cộng đồng dân cư. Sáp nhập các đơn vị hành chính cấp xã, phường là một giải pháp quan trọng trong công cuộc cải tổ bộ máy hành chính hiện nay, nhằm tái cấu trúc tổ chức, tinh gọn bộ máy, nâng cao hiệu quả quản lý và...

Cú hích chiến lược làm thay đổi diện mạo vùng đồng bào dân tộc thiểu số: Những trụ cột phát triển bền vững –...

Chương trình mục tiêu quốc gia phát triển kinh tế – xã hội vùng đồng bào dân tộc thiểu số và miền núi đã đi gần hết chặng đường 5 năm của giai đoạn I. Với những kết quả đã đạt được, đây không chỉ là chương trình giảm nghèo đơn thuần, mà còn là chiến lược toàn diện với mục tiêu thu hẹp khoảng cách phát triển giữa các vùng miền, tạo ra những đột phá rõ nét...

Tuyên Quang: Ưu tiên đầu tư hạ tầng thiết yếu cho vùng khó

Xác định công trình thiết yếu được đầu tư sẽ là động lực giúp người dân vùng khó khăn phát triển kinh tế, xã hội, nhiều năm qua tỉnh Tuyên Quang đã luôn tập trung nguồn lực, ưu tiên đầu tư hạ tầng thiết yếu cho vùng khó. Qua đó, tạo động lực cho vùng khó phát triển, đời sống Nhân dân ngày càng được cải thiện, tỷ lệ hộ nghèo giảm dần qua các năm.Sáng 3/4, tại Hà...

Lại xảy ra động đất ở Kon Tum

Ngày 30/3, Trung tâm báo tin động đất và cảnh báo sóng thần - Viện Vật lý địa cầu cho biết đang theo dõi một trận động đất xảy ra tại vùng núi Kon Tum có độ lớn 3,3 độ Richter. ...

Xe mất phanh trước tai nạn?

(NLĐO) - Vụ xe khách rơi vực đèo Bảo Lộc đến hiện tại xác định 1 người chết và 3 người bị thương nặng. ...

Mới nhất

Tăng trưởng kinh doanh mạnh mẽ, doanh thu tăng 22%, đột phá về AI

(Thành phố Hồ Chí Minh – Ngày 03 tháng 4 năm 2025) – Công ty Cổ phần VNG (VNG) vừa công bố kết quả tài chính đã được kiểm toán cho năm tài chính 2024. Trong bối cảnh toàn cầu nhiều biến động, công ty vẫn ghi nhận mức tăng trưởng doanh thu thuần ấn tượng 22%, đạt...

Tin tức doanh nghiệp-Bắt nhịp kỷ nguyên công nghệ, nhiều đơn vị công an triển khai hoạt động trên không gian số

Hàng loạt đơn vị công an trên cả nước đang tiên phong ứng dụng Zalo Official Account (OA) và Zalo Mini App để kết nối với người dân, nâng cao hiệu quả quản lý nhà nước và thúc đẩy chuyển đổi số.Đây là bước đi thiết thực, thể hiện tinh thần Nghị quyết 57-NQ/TW ngày 22/12/2024 của Bộ...

Báo cáo-Báo cáo kết quả hoạt động năm 2024

VNG Snapshot FY.2024 trình bày tóm lược các chỉ số tài chính và những thông tin xoay quanh hiệu quả hoạt động, chiến lược kinh doanh của VNG, các mảng sản phẩm cho năm tài chính 2024.Trong năm 2024, bên cạnh việc đẩy mạnh các mũi nhọn chiến lược như AI, VNG tiếp tục đảm bảo trách nhiệm...

Tin tức doanh nghiệp-VNG được vinh danh tại Lễ tôn vinh & Phong đẳng cấp Thể thao điện tử 2025

Ngày 06/04/2025, VNG đã nhận bằng khen của Ủy ban Olympic nhờ những nỗ lực nổi bật trong việc phát triển Thể thao điện tử (eSports) và thúc đẩy phong trào Olympic tại Việt Nam năm 2024. Tại Lễ Tôn vinh & Phong đẳng cấp Thể thao Điện tử 2025 do Hiệp hội Thể thao điện tử Giải trí...

Tin tức doanh nghiệp-VNG lần thứ 3 tham gia Vietnam Game Awards 2025 với 53 đề cử

Tại vòng sơ loại Vietnam Game Awards 2025, VNGGames và Zalopay đang dẫn đầu với  53 đề cử cùng hơn 320.000 lượt bình chọn từ cộng đồng chỉ trong 3 tuần, khẳng định sức hút mạnh mẽ của hệ sinh thái giải trí và thanh toán số VNG.Cụ thể, Zalopay dẫn đầu hạng mục Kênh thanh toán yêu...

Mới nhất
