Đường dây 500 kV mạch 3 tăng tốc về đích


Đến nay đã hoàn thành đúc móng toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo.

Trước mục tiêu phấn đấu hoàn thành dự án trước 30/6/2024, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo Ban quản lý dự án, tư vấn và các nhà thầu triển khai thực hiện các công việc theo các mốc tiến độ chi tiết đã được các bên thống nhất.

Theo báo cáo của Chủ tịch EVN Đặng Hoàng An, trạm biến áp Thanh Hóa sẽ nghiệm thu vào 25/6, hai trạm biến áp Quảng Trạch và Phố Nối đã xong.

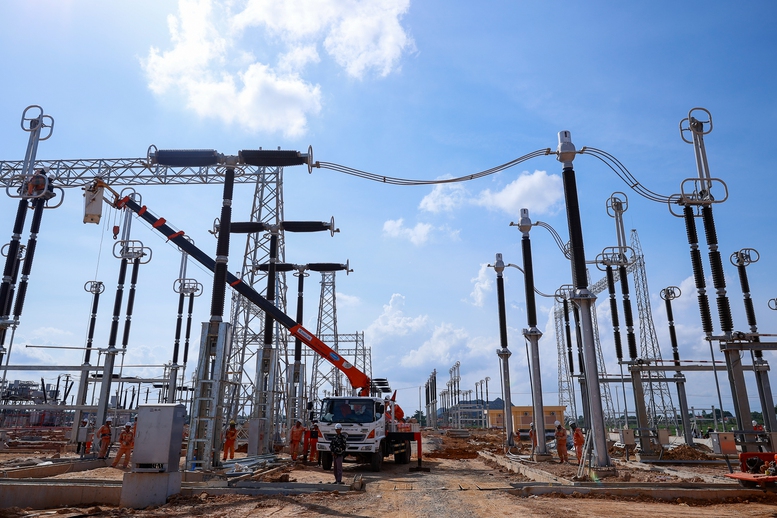

Thi công Trạm biến áp 500 kV Thanh Hóa ở xã Thiệu Phúc, huyện Thiệu Hóa – Ảnh: VGP

Đến nay hoàn thành đúc móng cho toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo.

Về công tác cung cấp cột thép, đến nay đã bàn giao 1.020/1.177 vị trí cột, đạt 87%. Đang bàn giao 157 vị trí cột, dự kiến hoàn thành bàn giao trước ngày 25/6/2024. Tổng khối lượng các cột tương ứng 139.000 tấn thép.

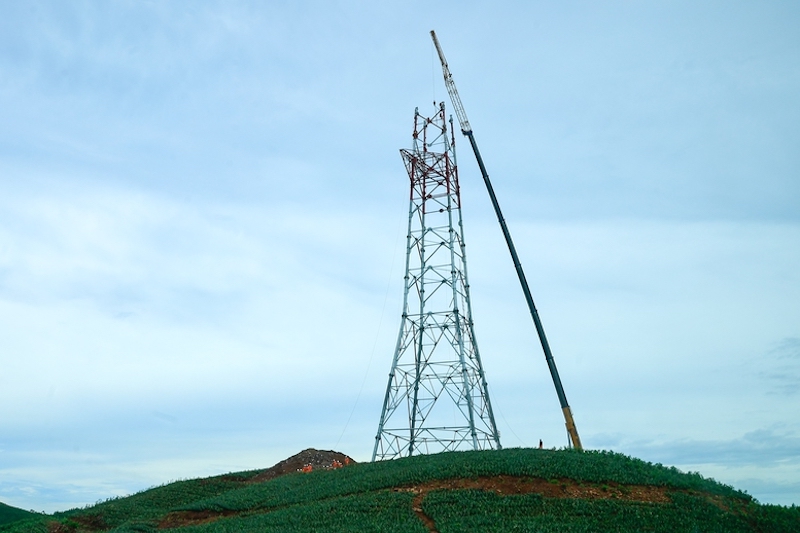

Thi công dựng cột VT22 – Ảnh: VGP

Các vật tư thiết bị khác của các dự án đã cơ bản hoàn thành bàn giao. Một số cách điện, phụ kiện còn lại của Dự án Đường dây 500 kV Quảng Trạch – Quỳnh Lưu đang được EVNNPT và Ban Quản lý dự án đôn đốc nhà thầu khẩn trương vận chuyển, bàn giao đến công trường trước ngày 25/6/2024 để triển khai lắp đặt đồng bộ.

Ông Đặng Hoàng An nhấn mạnh, đúng như Thủ tướng đã chỉ rõ, đây là công trình của toàn dân chứ không phải chỉ riêng ngành điện. Công trình có khối lượng lớn nhưng được làm thần tốc. Các cột cao hơn, nặng lên nhiều so với các dự án khác, nếu nhân lên thì khối lượng tương đương 1.000 km của các dự án khác.

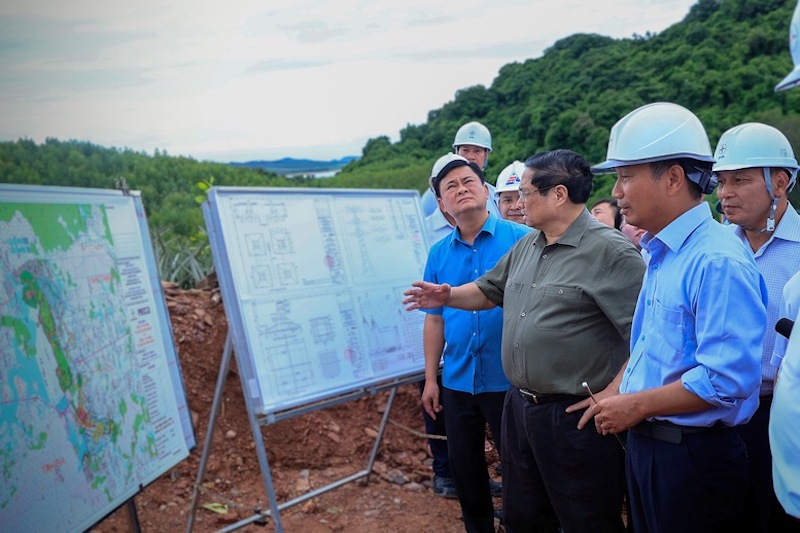

Thủ tướng Chính phủ Phạm Minh Chính đi kiểm tra hiện trường thi công dự án Đường dây tải điện 500 kV mạch 3 – Ảnh: VGP

Ông lấy ví dụ, dự án Quảng Trạch – Pleiku dài 700 km trước đây phải làm mất 4 năm. Trong khi đó, với dự án này, ngày 25/1/2024, khi Thủ tướng họp tại Thanh Hóa với 9 tỉnh về dự án 500 kV mạch 3 thì vẫn còn chưa giải phóng mặt bằng xong.

“Chính ngành điện cũng chưa bao giờ nghĩ có thể làm được công trình thần tốc thế”, ông An nói và khẳng định quyết tâm từ nay đến cuối tháng 6 cơ bản hoàn thành và trong tháng 7 hoàn thành các thủ tục nghiệm thu và khánh thành toàn bộ công trình.

Vui mừng trước khí thế sôi nổi trên công trường, Thủ tướng Phạm Minh Chính yêu cầu hoàn thành công trình Trạm biến áp 500 kV Thanh Hóa vào ngày 28/6 và dự án thành phần Thanh Hóa – Nhà máy nhiệt điện Nam Định 1 trước ngày 30/6/2024.

Thay mặt Chính phủ, Thủ tướng đánh giá cao tiến độ của dự án 500kV mạch 3, tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của các địa phương và các lực lượng tham gia dự án.





Thủ tướng động viên lực lượng thi công dựng cột VT22 – Ảnh: VGP

Thời gian tới, Thủ tướng yêu cầu mở đợt thi đua cao điểm đặc biệt, “nước rút”, “thần tốc” để phấn đấu cơ bản trong tháng 6 phải xong các công việc dựng cột, kéo dây, thử nghiệm; trong tháng 7 tiến hành kiểm tra, làm thủ tục vận hành kỹ thuật, nghiệm thu, hoàn nguyên môi trường và khánh thành dự án.

Thủ tướng trân trọng biểu dương và cảm ơn đội ngũ 15.000 cán bộ, kỹ sư, công nhân các đơn vị của ngành điện trên khắp mọi miền đất nước đã về hỗ trợ triển khai dự án, lao động hăng say quên mình trong thời tiết nắng gắt của miền Trung; cảm ơn nhân dân đã nhường đất cho dự án; bà con, lực lượng phụ nữ, cựu chiến binh và đặc biệt là đoàn thanh niên đã tiếp sức cho các lực lượng thi công và tham gia các phần việc có thể.

Đồng thời biểu dương EVN và các cơ quan, đơn vị liên quan thời gian qua trong bối cảnh nguồn không tăng còn nhu cầu tăng cao đột biến nhưng vẫn bảo đảm cung ứng điện; nhấn mạnh cần sẵn sàng tâm thế để chuẩn bị làm tiếp các công trình lưới điện trọng điểm tiếp theo.





Nguồn: https://baodautu.vn/duong-day-500-kv-mach-3-tang-toc-ve-dich-d218387.html

Cùng chủ đề

Đời thợ trên những công trường giao thông

Công trường dự án giao thông trọng điểm những ngày cuối năm, không khí thi công diễn ra rất khẩn trương. Những người thợ vẫn cần mẫn ngày đêm, dù không khí Tết đang cận kề. ...

Thứ trưởng Bộ Công Thương yêu cầu không để gián đoạn cấp điện dịp Tết

Thứ trưởng Bộ Công Thương yêu cầu Tập đoàn Điện lực Việt Nam (EVN) bố trí nhân lực, phương tiện để đảm bảo cung cấp điện liên tục trong dịp Tết Nguyên đán. Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long ghi nhận sự...

Lộ diện cầu vượt sông gần 600 tỷ đồng nối Bình Dương và TPHCM

TPO - Công trình cầu Bình Gởi vượt sông Sài Gòn nối Bình Dương với TPHCM đã hoàn thành phần thi công cọc khoan nhồi, dự kiến hợp long vào dịp 30/4/2025. Đây là công trình nằm trong dự án đường Vành đai 3 TPHCM. 20/01/2025 | 11:17 ...

Dự án hàng nghìn tỷ Lộ Tẻ

TPO - Ban Quản lý dự án Mỹ Thuận - Bộ Giao thông vận tải đã chỉ đạo các nhà thầu và đơn vị thi công tăng ca, tăng kíp, tăng cường bổ sung thêm các mũi thi công, đồng thời đề xuất kế hoạch thi công xuyên Tết để đẩy nhanh tiến độ dự án nâng cấp tuyến Lộ Tẻ - Rạch Sỏi. TPO - Ban Quản lý dự án Mỹ Thuận - Bộ Giao thông vận...

TCT Công trình đường sắt khẳng định thương hiệu trên từng công trình, dự án

Tổng công ty Công trình đường sắt tiếp tục ghi dấu đơn vị xây lắp tiên phong tại dự án xây mới cầu Phong Châu, khẳng định thương hiệu trong lĩnh vực đầu tư, xây dựng. ...

Nổi bật

Mới nhất

Cùng tác giả

Gia Lai xây dựng kịch bản tăng trưởng kinh tế năm 2025

UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai chỉ đạo các đơn vị đánh giá thuận lợi, khó khăn và đề xuất giải...

Quảng Nam chuyển mục đích gần 17ha rừng để đầu tư xây dựng KCN Tam Thăng mở rộng

Quảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Tam Thăng mở rộng với tổng diện tích là 16,9 ha rừng trồng. Quảng Nam chuyển mục đích gần 17 ha rừng để mở rộng Khu công nghiệp Tam ThăngQuảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và...

Những thiên thần đến sau hành trình 12 năm

Tết là dịp để đoàn viên, là thời khắc để mọi người sum vầy bên gia đình, nhưng với mỗi người, mỗi gia đình, Tết lại mang những ý nghĩa khác nhau. Tết là dịp để đoàn viên, là thời khắc để mọi người sum vầy bên gia đình, nhưng với mỗi người, mỗi gia đình, Tết lại mang những ý nghĩa khác nhau. Đặc...

Ngộ độc rượu gia tăng dịp Tết và những lưu ý cần biết

Mỗi dịp Tết đến Xuân về, tình trạng ngộ độc rượu lại trở thành vấn đề sức khỏe đáng lo ngại. Mỗi dịp Tết đến Xuân về, tình trạng ngộ độc rượu lại trở thành vấn đề sức khỏe đáng lo ngại. Vào những ngày cuối năm, khi các bữa tiệc liên hoan, hội họp và tổng kết diễn ra dày đặc, nguy cơ ngộ...

Đề xuất mới về mức đóng bảo hiểm y tế

Bộ Y tế vừa trình dự thảo Nghị định quy định chi tiết một số điều của Luật Bảo hiểm y tế trong đó đưa ra các quy định mới về mức đóng bảo hiểm y tế đối với các nhóm đối tượng khác nhau. Bộ Y tế vừa trình dự thảo Nghị định quy định chi tiết một số điều của Luật Bảo hiểm y tế trong đó đưa ra các quy định mới về mức đóng bảo hiểm...

Bài đọc nhiều

Thị trường PropTech Việt: Chờ sự bùng nổ của doanh nghiệp dẫn đầu

Sự nhập cuộc của Vinhomes với giải pháp giao dịch bất động sản từ trực tuyến đến trực tiếp Vinhomes Market, thị trường PropTech Việt hứa hẹn tăng trưởng trong thời gian tới, mang lại lợi ích cho người mua nhà."Miếng bánh" tỷ USD của thị trường bất động sảnPropTech - công nghệ bất động sản (BĐS) xuất hiện tại Việt Nam cách đây 2 thập kỷ với mô hình sơ khai. Về bản chất, đây là những...

Lần thứ 8 BIDV được vinh danh ‘Thương hiệu quốc gia’

Thương hiệu BIDV tiếp tục lan tỏa với hệ sinh thái gồm hơn 1.100 chi nhánh, phòng giao dịch, các đơn vị thành viên, hiện diện thương mại tại 5 quốc gia và vùng lãnh thổ…

Cận cảnh dự án Gem Riverside của Đất Xanh vừa đơn phương hủy hợp đồng với 300 khách hàng

(NLĐO)- Dự án Gem Riverside vẫn đang là một bãi đất trống, cỏ cây mọc um tùm và không có ai làm việc hay xây dựng bên trong. ...

Bất động sản Việt Nam đang hưởng lợi từ hạ tầng

(CLO) Vài năm gần đây, hạ tầng của Việt Nam đã ghi nhận nhiều bước tiến quan trọng, với hàng loạt dự án giao thông quy mô lớn được triển khai, mở ra những cơ hội mới tiềm năng cho thị trường bất động sản. ...

Quảng Nam chỉ đạo “nóng” về dự án đường vành đai gần 500 tỷ đồng

Báo Kinh tế và Đô thị từng phản ánh, dự án đường vành đai phía Bắc tỉnh Quảng Nam dù đã khởi công nhưng trải qua nhiều tháng vẫn chưa có động thái thi công. Chủ đầu tư là UBND thị xã Điện Bàn không ít lần tổ chức họp để đôn đốc nhưng tiến độ trên công trường vẫn chưa chuyển biến tích cực. Trong đó, dự án cần ưu tiên hoàn thành đoạn từ tuyến đường ĐH12.ĐB...

Cùng chuyên mục

Thông tin mới về dự án của Vingroup, Sunshine ở huyện Đan Phượng

(Dân trí) - Dự án Green City của Tập đoàn Vingroup có trong kế hoạch sử dụng đất năm 2025 của huyện Đan Phượng (TP Hà Nội). UBND TP Hà Nội vừa ban hành Quyết định số 461 phê duyệt kế hoạch sử dụng đất năm 2025 huyện Đan Phượng.Nội dung Quyết định 461 là phê duyệt kế hoạch sử dụng đất năm 2025 huyện Đan Phượng gồm danh mục 106 dự án với tổng diện tích gần 1.371ha. Trong...

Gia Lai xây dựng kịch bản tăng trưởng kinh tế năm 2025

UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai chỉ đạo các đơn vị đánh giá thuận lợi, khó khăn và đề xuất giải...

Quảng Nam chuyển mục đích gần 17ha rừng để đầu tư xây dựng KCN Tam Thăng mở rộng

Quảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Tam Thăng mở rộng với tổng diện tích là 16,9 ha rừng trồng. Quảng Nam chuyển mục đích gần 17 ha rừng để mở rộng Khu công nghiệp Tam ThăngQuảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và...

TPHCM duyệt quy hoạch chi tiết khu đô thị lấn biển Cần Giờ hơn 2.870ha

(Dân trí) - UBND TPHCM vừa ban hành quyết định phê duyệt Đồ án quy hoạch chi tiết tỷ lệ 1/500 Khu đô thị du lịch lấn biển Cần Giờ, huyện Cần Giờ. Tổng mức đầu tư dự án là gần 9 tỷ USD. Theo đó, vị trí, phạm vi ranh giới Khu đô thị du lịch lấn biển Cần Giờ tại xã Long Hòa và thị trấn Cần Thạnh, huyện Cần Giờ. Dự án có diện tích lập quy...

Hà Nội giao 6,4ha đất tại Long Biên cho doanh nghiệp làm dự án sân golf

(Dân trí) - Khu đất này gồm 3.891m2 đất quốc phòng và hơn 6ha đất nông nghiệp đã hoàn thành giải phóng mặt bằng. UBND TP Hà Nội vừa ban hành Quyết định 458/2025 về việc cho Công ty cổ phần Đầu tư Long Biên thuê 64.562m2 đất (đợt 2) tại phường Phúc Đồng, quận Long Biên để thực hiện dự án đầu tư xây dựng sân golf và dịch vụ Long Biên - hạng mục phụ trợ khu biệt...

Mới nhất

Chốt tuần tăng rất mạnh

(NLĐO) – Giá vàng miếng SJC, vàng nhẫn chốt tuần tăng rất mạnh, vàng miếng tiến sát 89 triệu đồng/lượng. ...

Thủ tướng: Chăm lo, hỗ trợ người lao động làm việc trên công trường dịp Tết

Thủ tướng Phạm Minh Chính vừa ký Công điện số 06 về việc chăm lo, hỗ trợ người lao động làm việc trên công trường trong dịp Tết Nguyên đán Ất Tỵ năm 2025. ...

MTTQ Việt Nam dành hơn 1 tỷ đồng thăm hỏi, động viên y, bác sĩ và bệnh nhân ung thư

Nhân dịp Tết nguyên đán Ất Tỵ năm 2025, Ủy ban Trung ương Mặt trận Tổ quốc Việt Nam đã tổ chức các đoàn đi thăm, tặng quà cho bệnh nhân ung thư với 800 suất quà, tổng trị giá 1,04 tỷ đồng. Ngày 25/1, Ủy viên Bộ Chính trị, Bí thư Trung ương Đảng,...

Đời thợ trên những công trường giao thông

Công trường dự án giao thông trọng điểm những ngày cuối năm, không khí thi công diễn ra rất khẩn trương. Những người thợ vẫn cần mẫn ngày đêm, dù không khí Tết đang cận kề. ...

Trồng chuối đất bãi, nông dân Phú Thọ thu lãi hơn 400 triệu đồng

Nhờ chuyển đổi sang trồng chuối tiêu xanh, người dân xã Bản Nguyên (Lâm Thao, Phú Thọ) có thu nhập ổn định. Năm nay, do tác động của bão YAGI, giá...

Mới nhất
