Chủ tịch EVN nói về bài học quý qua Dự án Đường dây 500 kV mạch 3

Từ kết quả thi công Đường dây 500 kV mạch 3, EVN đã xác định được cách thức thực hiện đầu tư xây dựng các dự án, công trình trọng điểm khác trong thời gian tới để “Tốt hơn – Nhanh hơn – Hiệu quả và An toàn hơn”.

Chủ tịch EVN nói về bài học quý qua Dự án Đường dây 500 kV mạch 3

Từ kết quả thi công Đường dây 500 kV mạch 3, EVN đã xác định được cách thức thực hiện đầu tư xây dựng các dự án, công trình trọng điểm khác trong thời gian tới để “Tốt hơn – Nhanh hơn – Hiệu quả và An toàn hơn”.

Chủ tịch HĐTV Tập đoàn  Điện lực Việt Nam (EVN), ông Đặng Hoàng An cho hay, nếu như Đường dây 500 kV mạch 1 được triển khai đầu tư xây dựng bằng tinh thần dám làm, dám chịu trách nhiệm, Đường dây 500 kV mạch 2 bằng tinh thần phát huy nội lực, khả năng tự cường dân tộc, thì Dự án Đường dây 500 kV mạch 3 được triển khai trên tinh thần phát huy sức mạnh tổng hợp của cả hệ thống chính trị từ Chính phủ, các Bộ, ngành, chính quyền địa phương các cấp, người dân đã chung sức, đồng lòng vượt qua mọi khó khăn, đổi mới cách làm để đưa Dự án về đích đúng tiến độ.

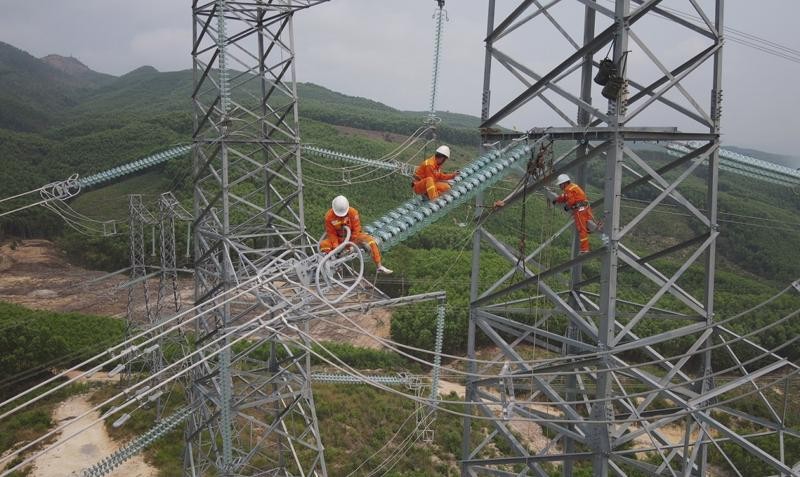

 Lãnh đạo EVN/EVNNPT kiểm tra thực tế công trình

EVN cũng đã rút ra được 6 bài học kinh nghiệm quý trong quá trình đầu tư xây dựng công trình đường dây 500  kV mạch 3 và xác định được cho mình phương hướng, cách thức để thực hiện công tác đầu tư xây dựng các Dự án, công trình trọng điểm khác trong thời gian tới được Tốt hơn – Nhanh hơn – Hiệu quả và An toàn hơn, đặc biệt là các Dự án được giao trong Quy hoạch điện VIII.

Theo đó, phải xác định công tác lãnh đạo, chỉ đạo có vai trò then chốt, bao trùm và xuyên suốt quyết định sự thành công của mỗi công trình, dự án. Phải quán triệt đến tất cả các đơn vị, các cấp lãnh đạo và đến mỗi cán bộ công nhân viên tinh thần “tư tưởng phải thông, quyết tâm phải cao, nỗ lực phải lớn, hành động quyết liệt, có trọng tâm, trọng điểm, làm việc nào dứt việc đó; phân công phải rõ người, rõ việc, rõ trách nhiệm, rõ thời gian, rõ sản phẩm, rõ kết quả, dễ kiểm tra, đôn đốc, đánh giá” để hoàn thành sứ mệnh “điện đi trước một bước”, đảm bảo cung cấp điện an toàn, ổn định cho phát triển kinh tế – xã hội và đời sống sinh hoạt của nhân dân.

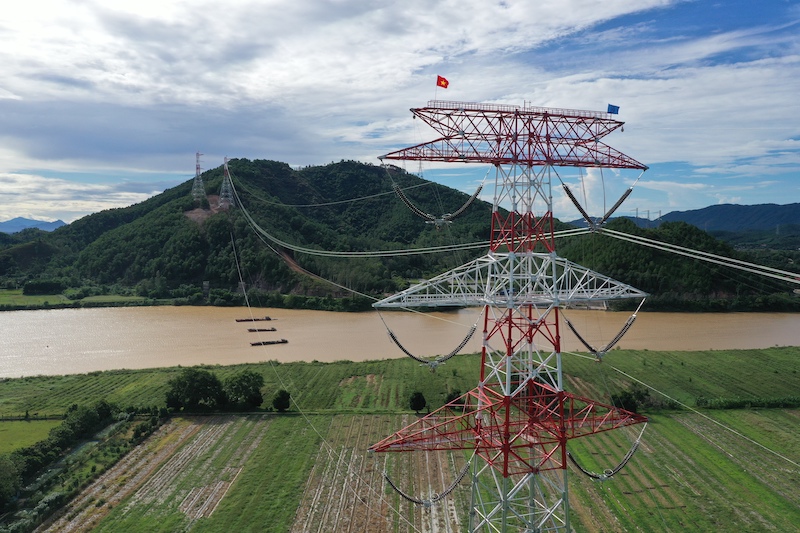

Dự án Đường dây 500 kV mạch 3 được EVN giao EVNNPT làm chủ đầu tư, có tổng chiều dài 519 km, 1.177 vị trí cột, 513 khoảng néo, đi qua 211 xã/phường của 43 huyện thuộc 9 tỉnh với tổng mức đầu tư hơn 22.300 tỷ đồng.

Để tránh vướng mắc, bất cập trong quá trình triển khai dự án, Tổng công ty Truyền tải Điện Quốc gia (EVNNPT) và 5 Tổng công ty Điện lực phải bám sát các Sở Kế hoạch và Đầu tư, Sở Công Thương các tỉnh để tham gia đóng góp ý kiến trong quá trình lập Quy hoạch và Kế hoạch thực hiện quy hoạch Tỉnh.

EVN cũng  rút  được kinh nghiệm tham gia sâu vào góp ý quy hoạch phát triển hệ thống điện Quốc gia đảm bảo đầy đủ danh mục các công trình cùng với các hệ thống các bản đồ, sơ đồ lưới điện và bố trí quỹ đất cho các dự án.

Cạnh  đó là sự phối hợp chặt chẽ, đảm bảo đồng bộ tiến độ các công trình lưới điện giữa EVNNPT và các Tổng công ty điện lực. Tăng cường công tác hậu kiểm, đánh giá thực hiện các thỏa thuận tiến độ đầu tư xây dựng các dự án lưới điện đồng bộ giữa EVNNPT và các Tổng công ty Điện lực.

Đối với công tác chuẩn bị  đầu tư, các Tổng công ty/Ban quản lý dự án tham gia và kiểm soát  chất lượng các sản phẩm của tư vấn và đặc biệt là nâng cao chất lượng công tác giải trình với các cơ quan có thẩm quyền.





Với 4 dự án thành  phần, đã có 226 gói thầu ở Dự án Đường dây 500 kV mạch 3,  bao gồm 93 gói thầu xây lắp; 75 gói thầu cung cấp cột thép; 36 gói thầu cung cấp dây dẫn, cáp quang; 17 gói thầu cung cấp cách điện; 5 gói thầu cung cấp vật tư thiết bị nhất thứ, nhị thứ, kháng điện

Cạnh đó, lãnh đạo các đơn vị chủ động, thường xuyên báo cáo các Bộ, ngành, Ban chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng về các khó khăn, vướng mắc để kịp thời có giải pháp tháo gỡ.

Đồng thời, đẩy mạnh áp dụng công nghệ trong công tác chuẩn bị đầu tư.

Bài học rút ra trong công tác lựa chọn nhà thầu là nắm bắt thị trường, lập kế hoạch lựa chọn nhà thầu hợp lý, sử dụng hồ sơ mời thầu mẫu đã được chuẩn hóa, rút kinh nghiệm từ nhiều dự án, triển khai đấu thầu 100% các gói thầu qua mạng.

Tập trung nhân lực có chuyên môn kinh nghiệm tổ chức xét thầu, thương thảo hợp đồng theo đúng quy định pháp luật về đấu thầu.

Tăng cường công tác thanh tra, kiểm tra, giám sát, theo dõi hoạt động lựa chọn nhà thầu tại các đơn vị, chú trọng đào tạo, bồi dưỡng chính sách, pháp luật về đấu thầu, nâng cao năng lực, nghiệp vụ, chuẩn hóa chất lượng cán bộ làm công tác đấu thầu.

Để làm tốt công tác giải phóng mặt bằng đáp ứng tiến độ của dự án, Chủ đầu tư/ Ban quản lý dự án phải chủ động báo cáo lãnh đạo các cấp chính quyền địa phương về quy mô, tầm quan trọng của các dự án, các thông tin về diện tích sử dụng đất, rừng, tiến độ dự án và các khó khăn vướng mắc trong quá trình thực hiện để nắm thông tin chỉ đạo và điều hành công tác bồi thường giải phóng mặt bằng.





Dự án trải dài trên 9 tỉnh có diện tích bồi thường giải phóng mặt bằng lớn, tổng diện tích đất thu hồi khoảng 183ha, 5.248 hộ dân và 96 tổ chức bị  ảnh hưởng, 167 hộ dân phải di dời tái định cư.

Cạnh đó là kiểm soát chất lượng đo vẽ, trích lục bản đồ, lập hồ sơ xin thu hồi đất và đặc biệt là nâng cao chất lượng công tác giải trình với các Sở ban ngành địa phương.

Phối hợp chặt chẽ với chính quyền địa phương các cấp trong công tác tuyên truyền, vận động người dân hiểu rõ tầm quan trọng dự án, chủ trương, chính sách của Đảng và Nhà nước để nhận được sự đồng thuận cao, tạo điều kiện bàn giao sớm mặt bằng, cho thuê/ mượn đất tạm phục vụ thi công.

Phối hợp với chính quyền địa phương làm tốt công tái định cư, không để người dân chịu thiệt thòi mà phải theo đúng nguyên tắc nơi ở mới phải bằng hoặc tốt hơn nơi ở cũ.

Các cấp chính quyền địa phương/ Trung tâm phát triển quỹ đất với vai trò chủ trì thực hiện và quyết định các công việc có liên quan đến công tác đền bù tái định cư chủ động, tích cực, quyết liệt tạo điều kiện giúp đỡ Doanh nghiệp, đảm bảo tiến độ dự án và hài hòa lợi ích người dân, tuân thủ chế độ chính sách nhà nước.

Trong công tác thi công xây dựng, Chủ tịch HĐTV cũng nhắc tới các công việc mà lãnh đạo Chủ đầu tư/Ban quản lý dự án cần lưu ý thực hiện.

Đó là phân công cần rõ người rõ việc; giao việc có trọng tâm trọng điểm;làm việc gì dứt điểm việc đó; nỗ lực phải cao, quyết tâm phải lớn; không nói không, không nói khó, không nói có mà không làm.

Bám sát công trường để nắm việc, nắm tiến độ. Kịp thời chỉ đạo, điều hành, tháo gỡ các khó khăn vướng mắc.

Tăng cường công tác kiểm soát tiến độ chất lượng, HSES của dự án thông qua các công cụ, áp dụng công nghệ, bộ máy kiểm tra giám sát và các quy chế, quy trình của EVN như phần mềm quản lý đầu tư xây dựng IMIS; nhật ký thi công; tư vấn giám sát; quy chế 143 về đầu tư xây dựng; các quy trình quản lý chất lượng; quy trình nghiệm thu; Phối hợp chặt chẽ và thường xuyên báo cáo lãnh đạo chính quyền địa phương các cấp để được tạo điều kiện giúp đỡ tháo gỡ kịp thời các khó khăn, vướng mắc.

Cũng để tạo không khí hăng say làm việc, kịp thời động viên, khen thưởng người lao động, công tác thông tin và truyền thông nhằm khắc họa gương người tốt, việc tốt trên công trường, tạo sự đồng thuận của người dân và lan tỏa hiệu ứng tích cực của công trình, dự án cũng được Chủ tịch HĐTV EVN nhắc tới.





Nguồn: https://baodautu.vn/chu-tich-evn-noi-ve-bai-hoc-quy-qua-du-an-duong-day-500-kv-mach-3-d231942.html

Cùng chủ đề

[Ảnh] Thủ tướng Phạm Minh Chính dự Hội nghị tổng kết Dự án đường dây 500kV mạch 3

NDO - Sáng 8/12, Thủ tướng Chính phủ Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án đường dây tải điện 500 kV mạch 3 từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên). Cùng dự hội nghị có Bộ trưởng Công thương Nguyễn Hồng Diên, Bộ trưởng Giao thông vận tải Trần Hồng Minh, Chủ tịch Tổng Liên đoàn Lao động Việt Nam Nguyễn Đình Khang...

Thông tuyến toàn bộ đường dây 500 kV mạch 3 Quảng Trạch

Thông tuyến toàn bộ đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối Việc đóng điện thành công Dự án đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu đã đồng thời thông tuyến toàn bộ Đường dây 500 kV từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Chiều tối ngày 27/8/2024, Tổng công ty Truyền tải điện Quốc gia...

Đóng điện đường dây 500kV mạch 3 đoạn Quỳnh Lưu – Thanh Hóa

19/08/2024 15:42 (PLVN) -  Vào lúc 11h10 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa, chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ. Là...

Dự án Đường dây 500 kV mạch 3 Quảng Trạch

Dự án Đường dây 500 kV mạch 3 Quảng Trạch - Phố Nối dồn sức về đíchLãnh đạo EVN/EVNNPT đang trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo các Ban Quản lý dự án, nhà thầu tập trung mọi nguồn lực để hoàn thành, đóng điện trong tháng 8/2024. Thần tốc, khẩn trương thi công Theo báo cáo của...

Đường dây 500 kV mạch 3 tăng tốc về đích

Đến nay đã hoàn thành đúc móng toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo. Trước mục tiêu phấn đấu hoàn thành dự án trước 30/6/2024, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công...

Nổi bật

Mới nhất

Cùng tác giả

Gia Lai xây dựng kịch bản tăng trưởng kinh tế năm 2025

UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai chỉ đạo các đơn vị đánh giá thuận lợi, khó khăn và đề xuất giải...

Quảng Nam chuyển mục đích gần 17ha rừng để đầu tư xây dựng KCN Tam Thăng mở rộng

Quảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Tam Thăng mở rộng với tổng diện tích là 16,9 ha rừng trồng. Quảng Nam chuyển mục đích gần 17 ha rừng để mở rộng Khu công nghiệp Tam ThăngQuảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và...

Những thiên thần đến sau hành trình 12 năm

Tết là dịp để đoàn viên, là thời khắc để mọi người sum vầy bên gia đình, nhưng với mỗi người, mỗi gia đình, Tết lại mang những ý nghĩa khác nhau. Tết là dịp để đoàn viên, là thời khắc để mọi người sum vầy bên gia đình, nhưng với mỗi người, mỗi gia đình, Tết lại mang những ý nghĩa khác nhau. Đặc...

Ngộ độc rượu gia tăng dịp Tết và những lưu ý cần biết

Mỗi dịp Tết đến Xuân về, tình trạng ngộ độc rượu lại trở thành vấn đề sức khỏe đáng lo ngại. Mỗi dịp Tết đến Xuân về, tình trạng ngộ độc rượu lại trở thành vấn đề sức khỏe đáng lo ngại. Vào những ngày cuối năm, khi các bữa tiệc liên hoan, hội họp và tổng kết diễn ra dày đặc, nguy cơ ngộ...

Đề xuất mới về mức đóng bảo hiểm y tế

Bộ Y tế vừa trình dự thảo Nghị định quy định chi tiết một số điều của Luật Bảo hiểm y tế trong đó đưa ra các quy định mới về mức đóng bảo hiểm y tế đối với các nhóm đối tượng khác nhau. Bộ Y tế vừa trình dự thảo Nghị định quy định chi tiết một số điều của Luật Bảo hiểm y tế trong đó đưa ra các quy định mới về mức đóng bảo hiểm...

Bài đọc nhiều

Thị trường PropTech Việt: Chờ sự bùng nổ của doanh nghiệp dẫn đầu

Sự nhập cuộc của Vinhomes với giải pháp giao dịch bất động sản từ trực tuyến đến trực tiếp Vinhomes Market, thị trường PropTech Việt hứa hẹn tăng trưởng trong thời gian tới, mang lại lợi ích cho người mua nhà."Miếng bánh" tỷ USD của thị trường bất động sảnPropTech - công nghệ bất động sản (BĐS) xuất hiện tại Việt Nam cách đây 2 thập kỷ với mô hình sơ khai. Về bản chất, đây là những...

Lần thứ 8 BIDV được vinh danh ‘Thương hiệu quốc gia’

Thương hiệu BIDV tiếp tục lan tỏa với hệ sinh thái gồm hơn 1.100 chi nhánh, phòng giao dịch, các đơn vị thành viên, hiện diện thương mại tại 5 quốc gia và vùng lãnh thổ…

Cận cảnh dự án Gem Riverside của Đất Xanh vừa đơn phương hủy hợp đồng với 300 khách hàng

(NLĐO)- Dự án Gem Riverside vẫn đang là một bãi đất trống, cỏ cây mọc um tùm và không có ai làm việc hay xây dựng bên trong. ...

Bất động sản Việt Nam đang hưởng lợi từ hạ tầng

(CLO) Vài năm gần đây, hạ tầng của Việt Nam đã ghi nhận nhiều bước tiến quan trọng, với hàng loạt dự án giao thông quy mô lớn được triển khai, mở ra những cơ hội mới tiềm năng cho thị trường bất động sản. ...

Quảng Nam chỉ đạo “nóng” về dự án đường vành đai gần 500 tỷ đồng

Báo Kinh tế và Đô thị từng phản ánh, dự án đường vành đai phía Bắc tỉnh Quảng Nam dù đã khởi công nhưng trải qua nhiều tháng vẫn chưa có động thái thi công. Chủ đầu tư là UBND thị xã Điện Bàn không ít lần tổ chức họp để đôn đốc nhưng tiến độ trên công trường vẫn chưa chuyển biến tích cực. Trong đó, dự án cần ưu tiên hoàn thành đoạn từ tuyến đường ĐH12.ĐB...

Cùng chuyên mục

Gia Lai xây dựng kịch bản tăng trưởng kinh tế năm 2025

UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai giao cho các sở, ngành triển khai xây dựng kịch bản tăng trưởng kinh tế hai con số năm 2025. UBND tỉnh Gia Lai chỉ đạo các đơn vị đánh giá thuận lợi, khó khăn và đề xuất giải...

Quảng Nam chuyển mục đích gần 17ha rừng để đầu tư xây dựng KCN Tam Thăng mở rộng

Quảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Tam Thăng mở rộng với tổng diện tích là 16,9 ha rừng trồng. Quảng Nam chuyển mục đích gần 17 ha rừng để mở rộng Khu công nghiệp Tam ThăngQuảng Nam chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện Dự án Đầu tư xây dựng và...

TPHCM duyệt quy hoạch chi tiết khu đô thị lấn biển Cần Giờ hơn 2.870ha

(Dân trí) - UBND TPHCM vừa ban hành quyết định phê duyệt Đồ án quy hoạch chi tiết tỷ lệ 1/500 Khu đô thị du lịch lấn biển Cần Giờ, huyện Cần Giờ. Tổng mức đầu tư dự án là gần 9 tỷ USD. Theo đó, vị trí, phạm vi ranh giới Khu đô thị du lịch lấn biển Cần Giờ tại xã Long Hòa và thị trấn Cần Thạnh, huyện Cần Giờ. Dự án có diện tích lập quy...

Hà Nội giao 6,4ha đất tại Long Biên cho doanh nghiệp làm dự án sân golf

(Dân trí) - Khu đất này gồm 3.891m2 đất quốc phòng và hơn 6ha đất nông nghiệp đã hoàn thành giải phóng mặt bằng. UBND TP Hà Nội vừa ban hành Quyết định 458/2025 về việc cho Công ty cổ phần Đầu tư Long Biên thuê 64.562m2 đất (đợt 2) tại phường Phúc Đồng, quận Long Biên để thực hiện dự án đầu tư xây dựng sân golf và dịch vụ Long Biên - hạng mục phụ trợ khu biệt...

Lộ diện trục đại lộ lễ hội quy mô lớn tại đô thị nghỉ dưỡng Sun Group Hà Nam

(Dân trí) - Trục đại lộ lễ hội và sân khấu nhạc nước tại Sun Urban City Hà Nam đang chạy nước rút đến những bước hoàn thiện cuối cùng, sẵn sàng trở thành điểm bắn pháo hoa chào năm mới của người dân Hà Nam dịp Tết Ất Tỵ năm nay. Sau lễ cất nóc tòa căn hộ cao tầng Art Residence đầu tiên vào cuối tháng 12/2024, nhiều hạng mục tại đại đô thị nghỉ dưỡng Sun Urban...

Mới nhất

Xu hướng laptop năm Ất Tỵ: Chip di động, gaming và AI

Năm 2025 dự báo sẽ là một năm đầy biến động đối với ngành công nghiệp laptop, với nhiều xu hướng mới nổi lên, đặc biệt là sự cạnh tranh khốc liệt giữa các hệ sinh thái, công nghệ chip tiên tiến và nhu cầu ngày càng cao về hiệu suất và tính di động. Các hãng sản xuất sẽ...

Cảnh sát giao thông TP HCM lưu ý các đường cấm đi vào đêm giao thừa

(NLĐO) - TP HCM sẽ bắn pháo hoa tại 15 điểm được bố trí khắp thành phố để đón Tết Ất Tỵ 2025. ...

Người Hà Nội đỏ lửa, quây quần trên vỉa hè với nồi bánh chưng xanh đón Tết

Tết Nguyên đán 2025 cận kề, người dân Hà Nội lại bắc bếp luộc bánh chưng trên vỉa hè, giữ gìn phong tục truyền thống. Hương thơm của bánh chưng lan tỏa khắp phố phường, mang không khí Tết...

Mới nhất
